满庭春MOMΛ2月工程进度 19#外墙涂料施工中

2016年02月04日 09:49     小编:欧阳     仙桃房网|0     点击:2344

扫描到手机

扫描到手机  新闻随时看

扫一扫,用手机看文本
更加方便分享给朋友

扫描到手机
满庭春MOMΛ商铺

满庭春MOMΛ商铺

均价:8000元/m²

地址仙桃市黄金大道西段88号[城西版块]

4000070728 转 129#


  一场大雪之后,连着几天大晴天,整个城市的空气都觉得别清新。小编意来到满庭春MOMΛ,为大家带来满庭春MOMΛ项目新的工程进度。

  满庭春MOMΛ二期新工程进度:

  1、19#楼:外墙涂料施工,门框、防火门安装,楼层垃圾清理,周边场地清理。
  2、20#楼:阳台栏杆安装,外脚手架拆除,垃圾清理。

  满庭春MOMΛ三期新工程进度:

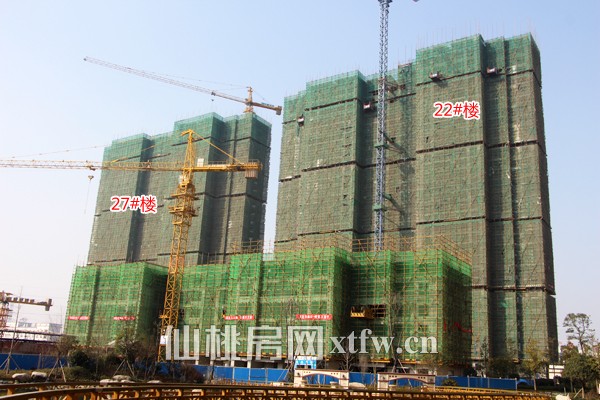

  1、22#楼:主体结构施工到31层,东单元29层和西单元29层梁板钢筋绑扎,墙柱模安装,
  2、27#楼:主体结构施工到30层,东单元28层梁板钢筋绑扎,墙柱模安装;西单元28层墙柱钢筋绑扎,粱板模安装。

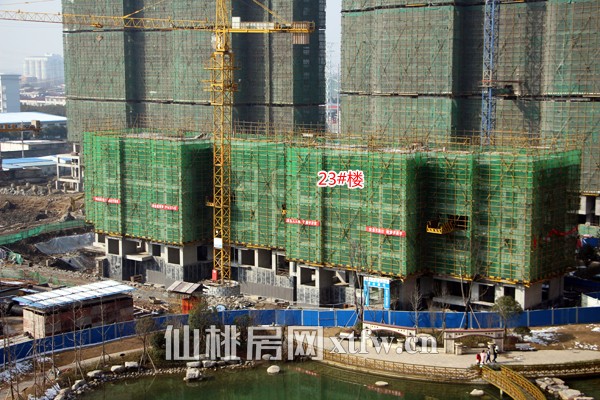

  3、23#楼:主体结构施工到6层,东单元3层墙柱钢筋绑扎,内架搭设;西单元2层梁板钢筋绑扎,墙柱模安装。

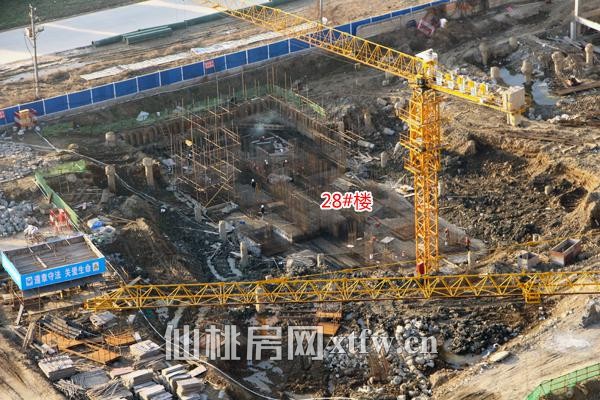

  4、28#楼:基础底板完成,土方回填、场地清理。



  19#楼:外墙涂料施工,阳台门主框安装,楼梯踏步抹灰至18层,楼层垃圾清理至3层,防火门安装至2层,周边场地清理。
  20#楼:阳台栏杆安装,外脚手架拆除至22层,外墙孔洞封堵至22层,窗边收口,内墙抹灰8层施工,垃圾清理。



  22#楼:主体结构施工到31层,东单元29层梁板钢筋绑扎,墙柱模安装。西单元29层梁板钢筋绑扎,墙柱模安装。楼层垃圾清理,安全整改。
  27#楼:主体结构施工到30层,东单元28层梁板钢筋绑扎,墙柱模安装。西单元28层墙柱钢筋绑扎,粱板模安装。楼层垃圾清理,安全整改。



  23#楼:23楼主体结构施工到6层,东单元3层墙柱钢筋绑扎,内架搭设,西单元2层梁板钢筋绑扎,墙柱模安装。楼层垃圾清理,安全整改。



  28#楼:楼基础底板完成,土方回填、场地清理。
