        关注仙桃房网——了解楼盘蜕变!6月3日,小编来到满庭春MOMΛ工地现场,为大家播报满庭春新的工程进度,以解广大业主们的“相思之苦”,让您能够及时有效掌握楼盘工程进展,如临现场。

  满庭春MOMΛ二期已交房,绿化成型

  满庭春MOMΛ三期工程进度:

  3.1期:

  1、22#楼:二次结构砌筑至13层
     2、27#楼:二次结构砌筑至13层

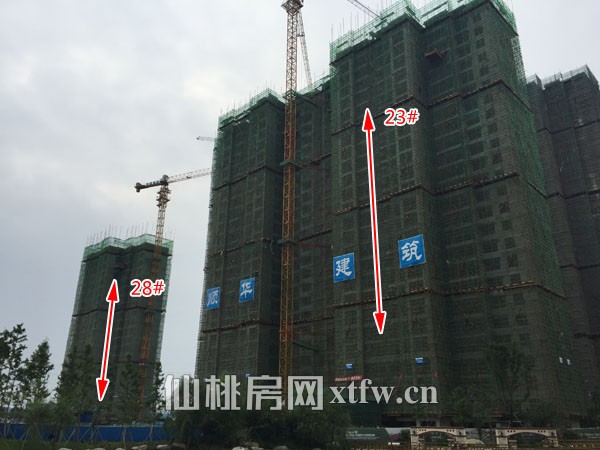

     3、23#楼:主体结构至26层
     4、28#楼:主体结构至21层

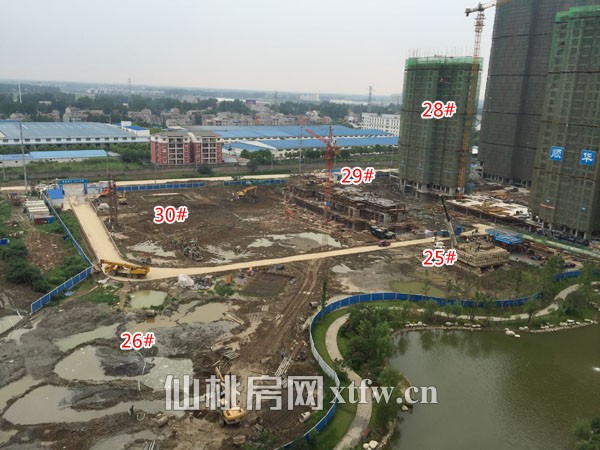

  3.2期:
     1、29#楼:主体结构至2层
     2、30#楼:基础土方开挖
     3、25#楼:桩基静载检测
     4、26#楼:桩基即将完成

  仙桃小学(新校区)工程进度:

  A楼
  1、内、外抹灰完成,开始外墙腻子施工;
  2、室内装修(窗户安装、地面贴砖、走道天棚腻子、)正在进行,完成约50%。

  B楼
  1、外抹灰完成,2-3层内抹灰完成,1层内抹灰正在进行。
  2、室内装修(窗户安装、地面贴砖、走道天棚腻子、)正在进行,完成约30%。

  C(综合楼)
  1、外抹正在进行。
  2、室内装修未开始。

        二期19#、20#楼已交房,绿化成型,至此,满庭春2期已全部交房完毕

        22#楼、 27#楼:二次结构砌筑均至13层

        23#楼:主体结构至26层;28#楼:主体结构至21层

        29#楼:主体结构至2层;30#楼:基础土方开挖;25#楼:桩基静载检测; 26#楼:桩基即将完成。

         A楼
  1、内、外抹灰完成,开始外墙腻子施工;
  2、室内装修(窗户安装、地面贴砖、走道天棚腻子、)正在进行,完成约50%。

        B楼
  1、外抹灰完成,2-3层内抹灰完成,1层内抹灰正在进行。
  2、室内装修(窗户安装、地面贴砖、走道天棚腻子、)正在进行,完成约30%。

  C(综合楼)
  1、外抹正在进行。
  2、室内装修未开始。

        现项目中央运动系3.2期29#楼86-129平米新品中~推出6重购房豪礼:

  团购礼:电商团购3000抵10000元
  扫码礼:扫码满庭春微信二维码购房总价立减1000元
  礼:限时10套价房源
  金蛋礼:购100平米以下户型可参与砸金蛋
  VR礼:满庭春VR虚拟看房体验劵
  教育礼:购房乐享教育基金3000元(凭中/高考准考证、户口本享有)

  咨询电话:18507229241 (仙桃房网房小露)

  项目地址:仙桃市黄金大道西段88号(江汉平原农贸市场对面/公交12路、15路直达)

分享到:
获取优惠
