满庭春最新工程进度 3.2期29#主体结构建至7层

2016年06月25日 14:22     小编:     仙桃房网|0     点击:3038

扫描到手机

扫描到手机  新闻随时看

扫一扫,用手机看文本
更加方便分享给朋友

扫描到手机
满庭春MOMΛ商铺

满庭春MOMΛ商铺

均价:8000元/m²

地址仙桃市黄金大道西段88号[城西版块]

4000070728 转 129#

  关注仙桃房网——了解楼盘蜕变!6月24日下午,小编来到满庭春MOMΛ工地现场,为大家播报满庭春新的工程进度,以解广大业主们的“相思之苦”,让您能够及时有效掌握楼盘工程进展,如临现场。

  满庭春MOMΛ三期工程进度:

  3.1期:
  1、22#楼:二次结构砌筑施工
  2、27#楼:二次结构砌筑施工
  3、23#楼:主体结构至31层
  4、28#楼:主体结构至27层


  3.2期:
  1、地下室一区底板砼浇筑
  2、29#楼:主体结构至7层
  3、30#楼:基础土方开挖完成,开始基础施工
  4、25#楼:桩基施工
  5、26#楼:基础支护施工

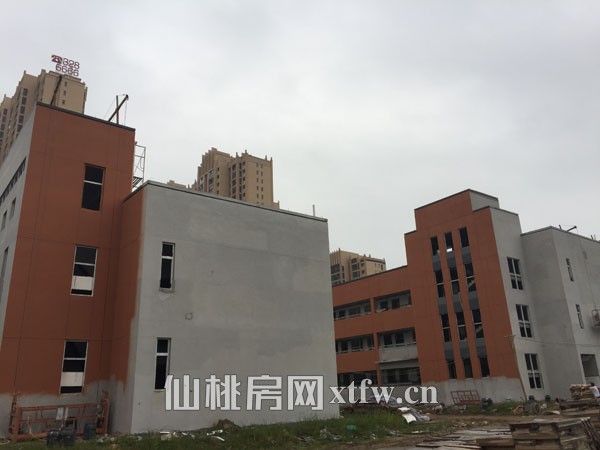

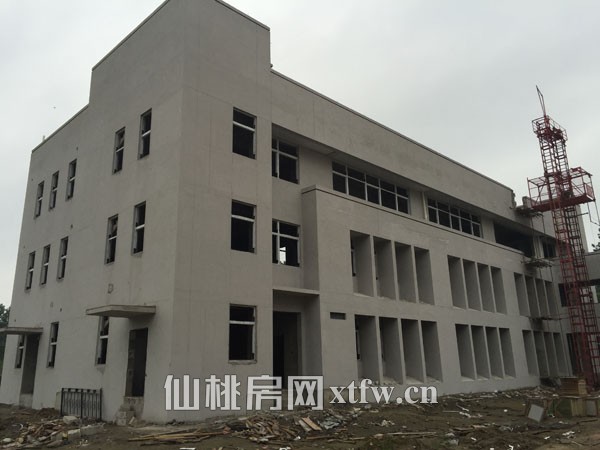

  仙桃小学(新校区)工程进度:

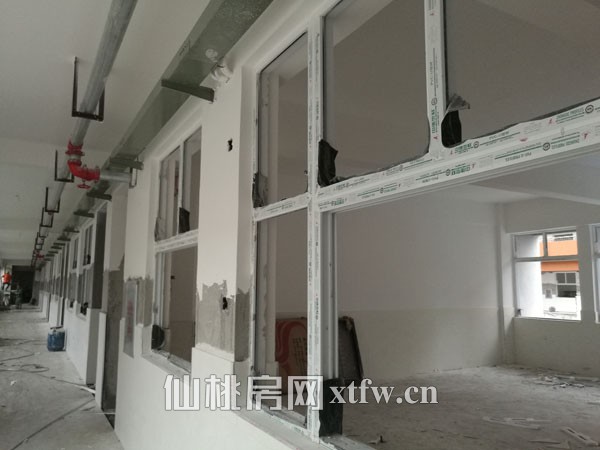

  A楼:室内及公共区域墙砖、地砖铺贴完成,入户门安装完成、墙面及顶面腻子涂料完成70%,室内装修完成约75%。

  B楼:室内墙砖、地砖铺贴完成,共区域墙砖、地砖铺贴完成40%。入户门正在安装、墙面及顶面腻子涂料完成60%,室内装修完成约60%。

  C楼:室内墙、地砖铺贴完成50%,入户门安装、管道桥架开始安装,室内装修完成约40%。






   22#、27#楼均在进行二次结构砌筑施工。

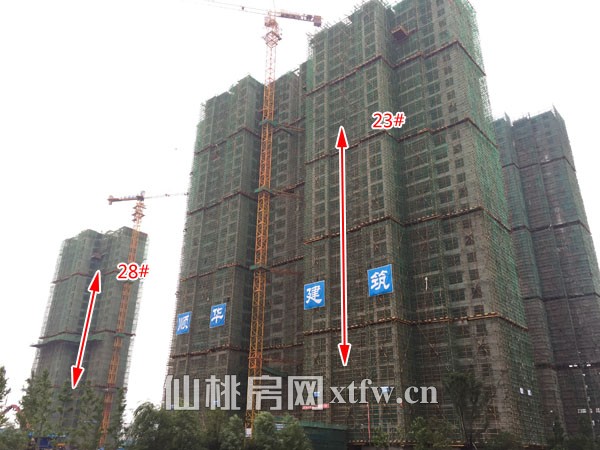

  23#楼主体结构至31层、28#楼主体结构至27层。

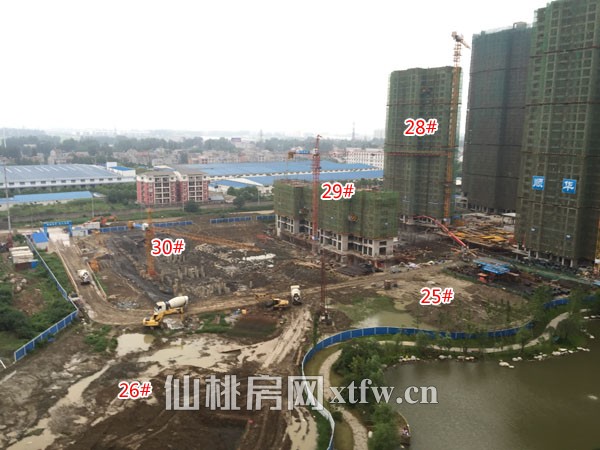

  3.2期29#楼主体结构至7层;30#楼基础土方开挖完成,开始基础施工;25#楼正在桩基施工;26#楼正进行基础支护施工。





  A楼室内及公共区域墙砖、地砖铺贴完成,入户门安装完成、墙面及顶面腻子涂料完成70%,室内装修完成约75%。





  B楼室内墙砖、地砖铺贴完成,共区域墙砖、地砖铺贴完成40%。入户门正在安装、墙面及顶面腻子涂料完成60%,室内装修完成约60%。




  C楼室内墙、地砖铺贴完成50%,入户门安装、管道桥架开始安装,室内装修完成约40%。

  满庭春的业主有福利了!如有适龄小孩需读于仙桃小学新校区,请及时到满庭春售楼部进行登记~

  入驻仙桃以来,满庭春ΜΟΜΛ在为业主营造良好的教育配套方面下足了功夫,2014年8月小区自建的摩码双语幼儿园开园,目前已成功运营1年多,广受大学童、家长的赞誉。目前满庭春ΜΟΜΛ已拥有一所小学、两所幼儿园、规划建设一所中学的超强教育配套。另外,仙桃九中、仙桃中学等名校也在该小区附近,入住满庭春ΜΟΜΛ,全学龄教育无忧,让您的小孩赢在起跑线上。现项目中央运动系3.2期 29#楼86-129平米新品中~推出6重购房豪礼:

  团购礼:电商团购3000抵10000元
  扫码礼:扫码满庭春微信二维码购房总价立减1000元
  礼:限时10套价房源
  金蛋礼:购100平米以下户型可参与砸金蛋

  VR礼:满庭春VR虚拟看房体验劵
  教育礼:购房乐享教育基金3000元(凭中/高考准考证、户口本享有)


咨询电话:18507229241 (仙桃房网房小露)

  项目地址:仙桃市黄金大道西段88号(江汉平原农贸市场对面/公交12路、15路直达)





分享到:
获取优惠
