新城壹号五期10月工程进度 外立面即将完成

2016年10月22日 17:15     小编:晨     |4     点击:4272

扫描到手机

扫描到手机  新闻随时看

扫一扫,用手机看文本
更加方便分享给朋友

扫描到手机
新城壹号五期

新城壹号五期

均价:已售完

地址仙桃市钱沟南路与桃花岭大道交界处[南城新区]

0728-3600000


“建到哪儿啦?”


“好想知道工程进度啊。”


“跪求工程进度。”


各位天天跟小编搭讪求解的粉丝儿们久等啦,


今天小编就带大家一起看看新城壹号五期施工现场,


话不多说,直接上图。

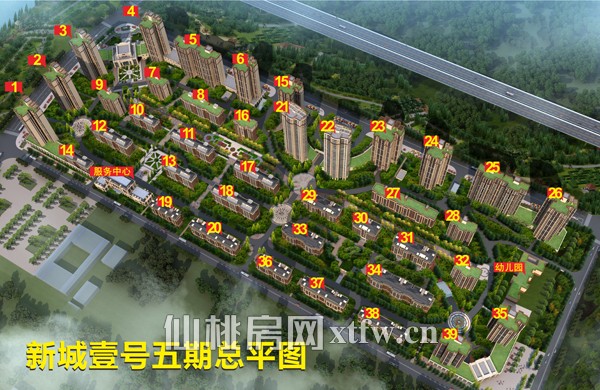

新城壹号5期总体平面图


新城壹号5期10月工程进度:


1#-6#外立面均已完成,正在进行脚手架拆除


7#、8#已封顶,将进行外立面施工

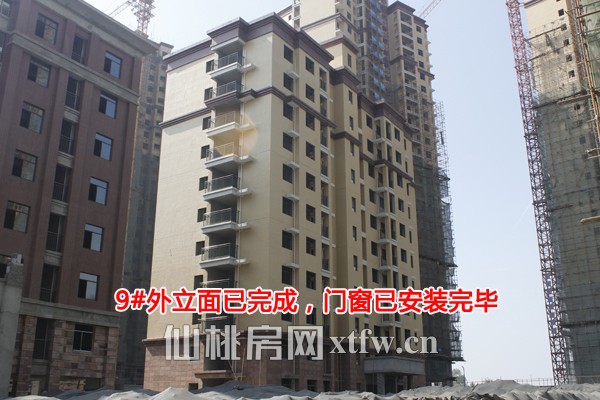

9#外立面已完成,门窗已安装完毕


10#、11#、12#、13# 均在进行外立面施工及门窗安装


14#外立面已完成,正在拆除脚手架

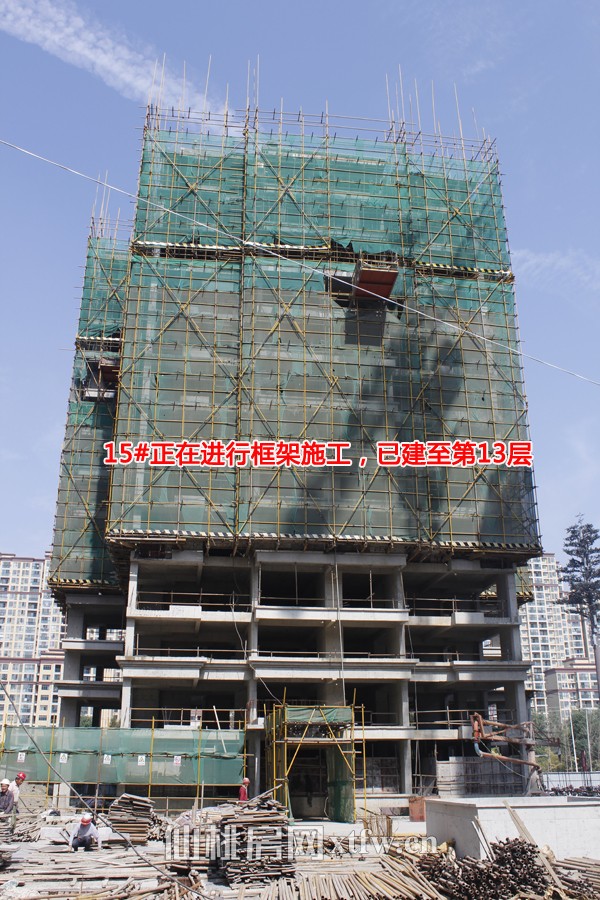

15#正在进行框架施工,已建至第13层


16#已封顶,下一步将进行外立面施工

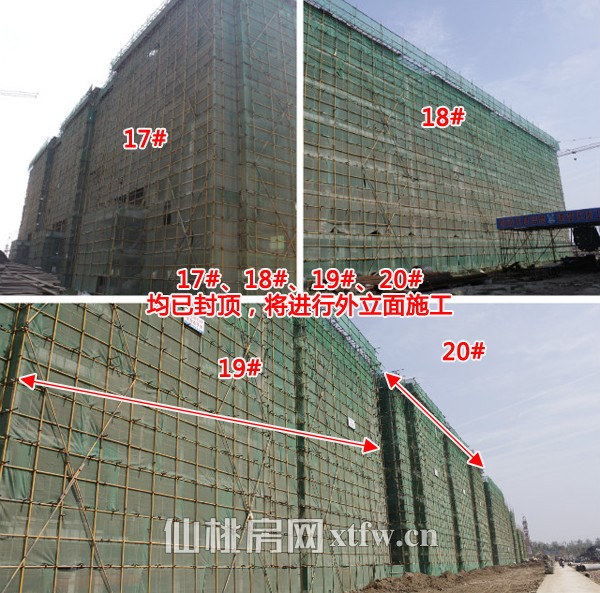

17#、18#、19#、20# 均已封顶,将进行外立面施工


21#正在进行框架施工,已建至第12层


22#正在进行框架施工,已建至第8层

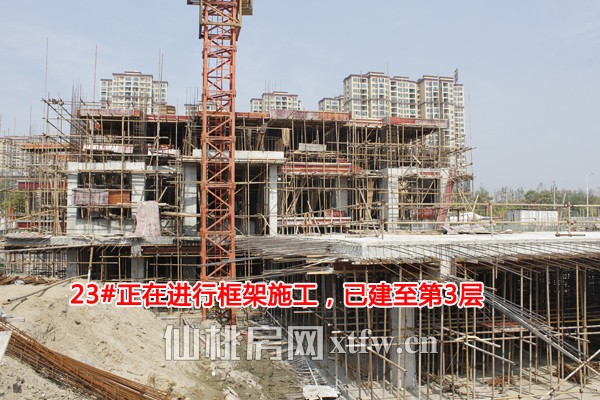

23#正在进行框架施工,已建至第3层

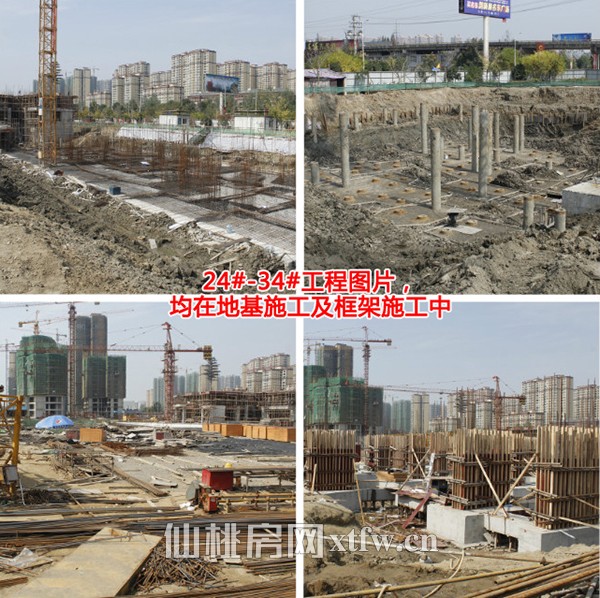

24#-34#工程图片, 均在地基施工及框架施工中


36#、37#、38#均在进行框架施工

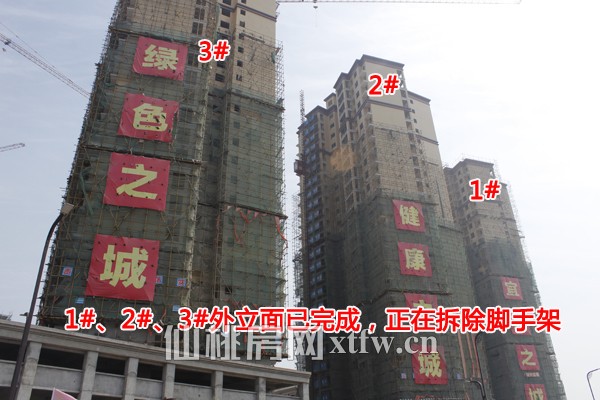

1#、2#、3#外立面已完成,正在拆除脚手架





4#、5#、6#外立面已完成,正在拆除脚手架

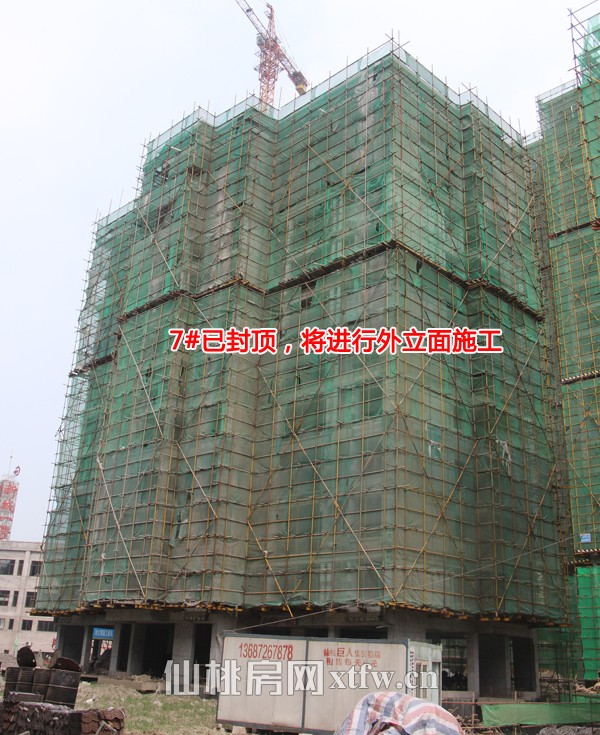

7#已封顶,将进行外立面施工

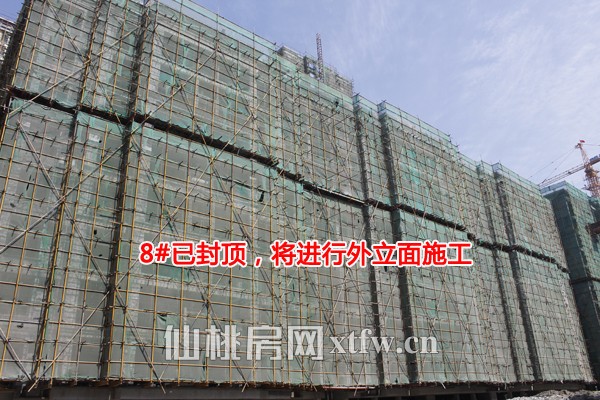

8#已封顶,将进行外立面施工





9#外立面已完成,门窗已安装完毕





10#、11#、12#、13# 均在进行外立面施工及门窗安装

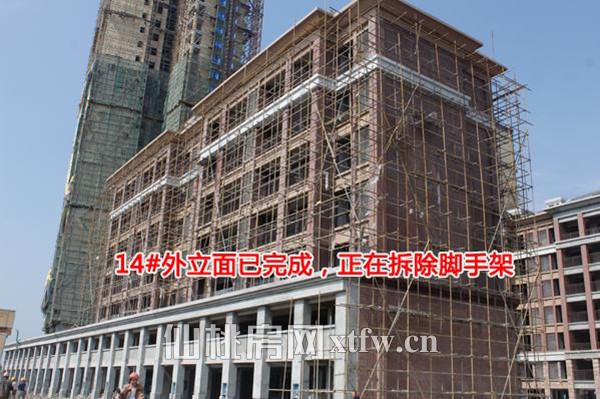

14#外立面已完成,正在拆除脚手架





15#正在进行框架施工,已建至第13层





16#已封顶,下一步将进行外立面施工





17#、18#、19#、20# 均已封顶,将进行外立面施工

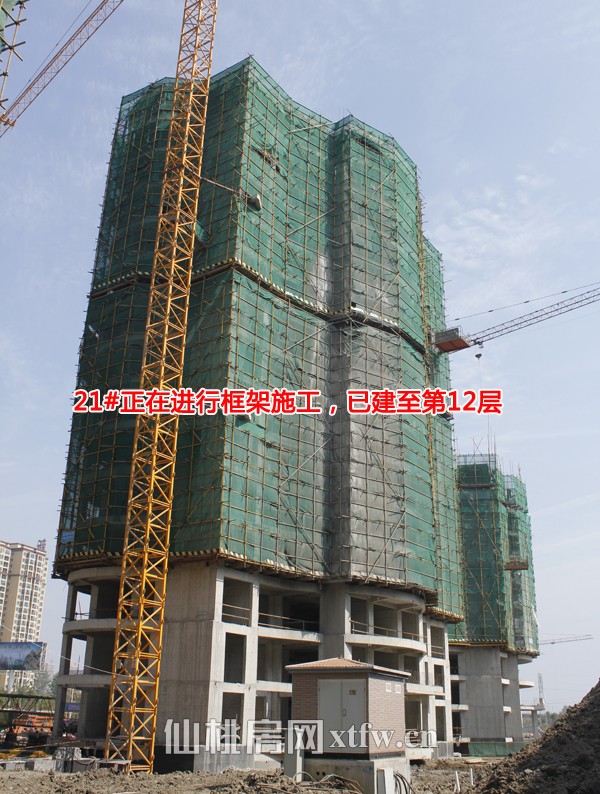

21#正在进行框架施工,已建至第12层

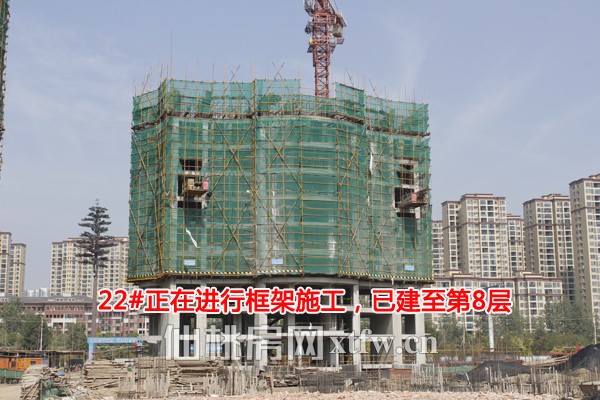

22#正在进行框架施工,已建至第8层





23#正在进行框架施工,已建至第3层





24#-34#工程图片, 均在地基施工及框架施工中

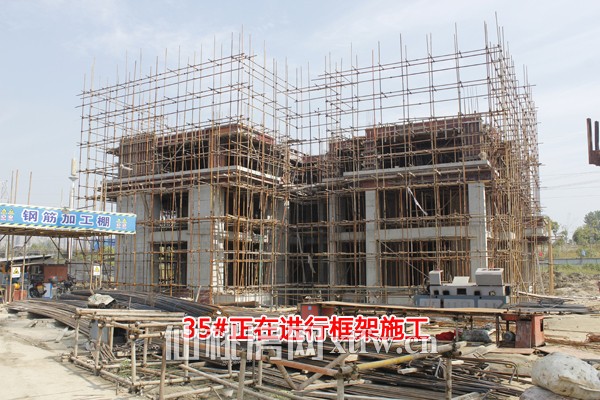

35#正在进行框架施工

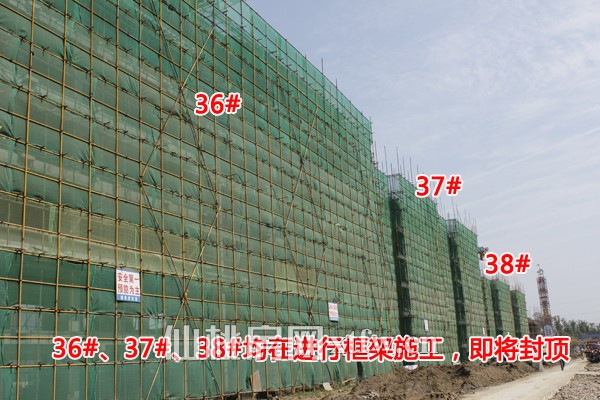

36#、37#、38#均在进行框架施工,即将封顶

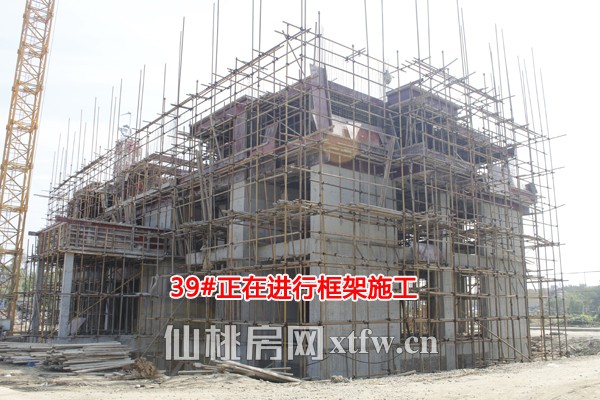

39#正在进行框架施工


一砖一瓦


一步一个脚印

从一块平地到高楼大厦



在秉承效率与品质齐步走的原则之下


相信我们的精工建筑


离大家正式见面的日子也不远啦


盆友们!看到新城壹号五期10月工程进度情况


你们激动吗?


兴奋吗?雀跃吗?





新城壹号5期


沔阳公园畔·30万方 低密度公园宜居区


4年6000户家庭幸福之选


100-150㎡宽景电梯洋房/360度视野高层


B区景观新品 销售中


  项目地址:钱沟路与桃花岭大道交汇处.沔阳公园畔(16路公交直达)


  咨询电话:0728-3600000



        如果您对于购房有问题需要咨询,都可以随时咨询小编喔,小编的微信号是“xtfw008”,也可以扫码直接关注喔~





点击图片进入专题报名参加房管家陪购


【想找小编陪你看房?扫她、扫她、扫她~

>>>>>点击查看新城壹号五期更多工程进度<<<<<


分享到:
获取优惠
