新城壹号五期,每天进步一些,每一步都让你和家的距离更近,也让你更加安心。今天,小编就为大家带来新城壹号五期12月的工程进度,来看看自己的幸福家园是不是已经近在咫尺了呢!
新城壹号五期12月进度:
1、1#-6#外立面均已完工,脚手架已拆除;
2、7#外立面已完工,8#外立面已完工,正拆除脚手架;
3、9#外立面已完成,门窗已安装完毕;
4、10#、11#外立面已完工,正进行门窗安装;17#正进行外立面施工;
5、12#外立面已完工,正进行门窗安装;
6、13#外立面已完工,正进行门窗安装;18#正进行外立面施工;
7、14#正在进行门窗安装;
8、15#正在进行框架施工,已建至第22层;
9、16#正进行外立面施工;
10、19#、20# 正进行外立面施工;
11、21#正在进行框架施工,已建至第23层;22#正在进行框架施工,已建至第21层;
12、23#正在进行框架施工,已建至第12层;24#正在进行框架施工,已建至第6层;
13、25#正在进行框架施工,已建至第5层;
14、26#正在进行框架施工;
15、29#-31#正在进行地基施工;
16、32#正在进行框架施工,建至第2层;
17、33#、34#在地基施工及框架施工中;
18、35#正在进行框架施工,已建至第12层;
19、36#、37#、38#均在进行框架施工;

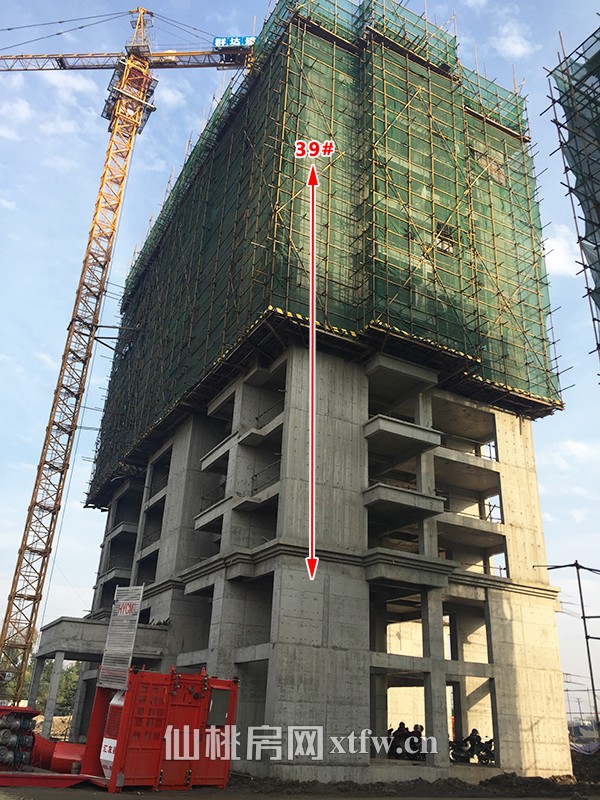

20、39#正在进行框架施工,已建至第12层。

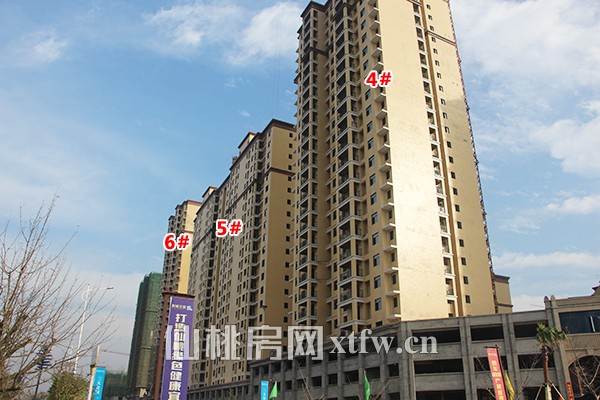

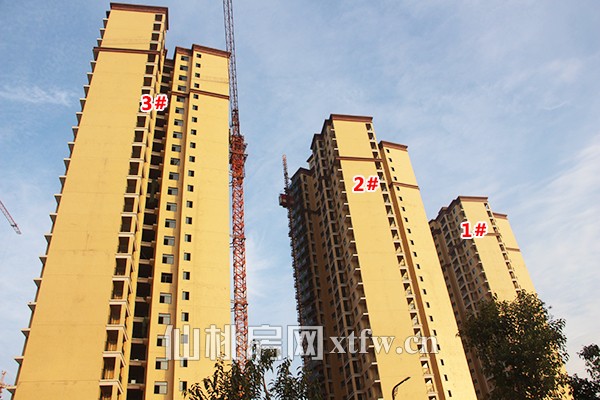

1#-6#外立面均已完工,脚手架已拆除

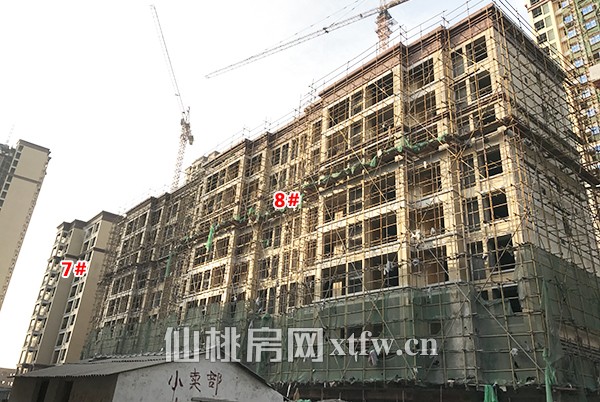

7#外立面已完工,8#外立面已完工,正拆除脚手架;

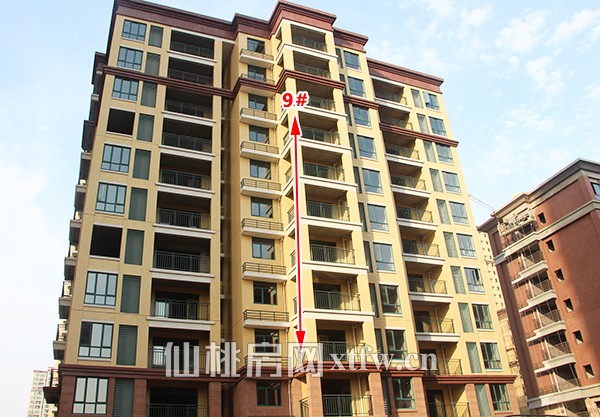

9#外立面已完成,门窗已安装完毕

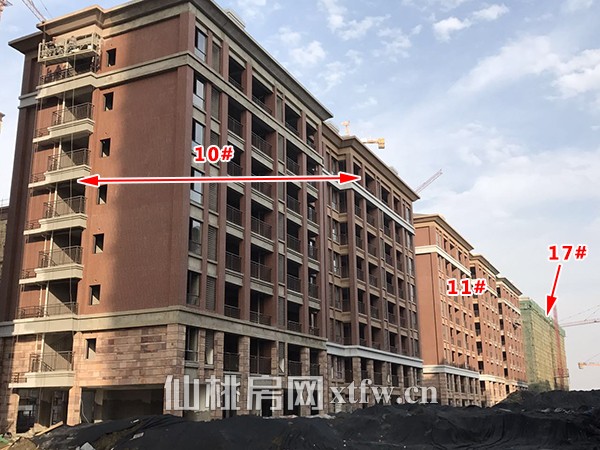

10#、11#外立面已完工,正进行门窗安装
17#正进行外立面施工

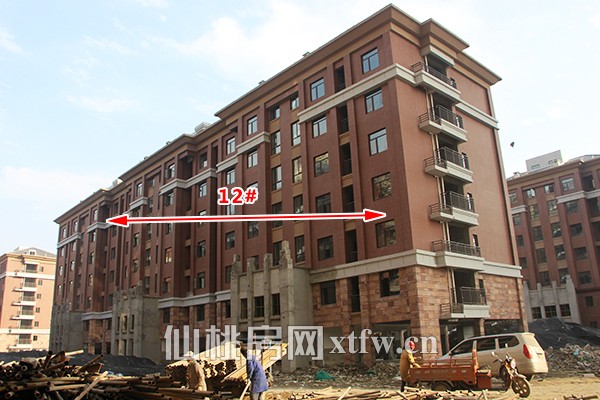

12#外立面已完工,正进行门窗安装

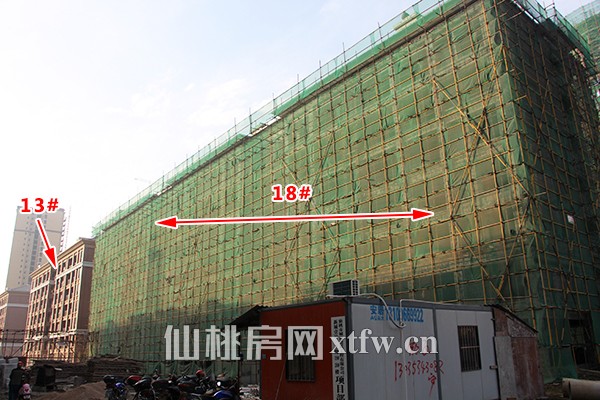

13#外立面已完工,正进行门窗安装
18#正进行外立面施工

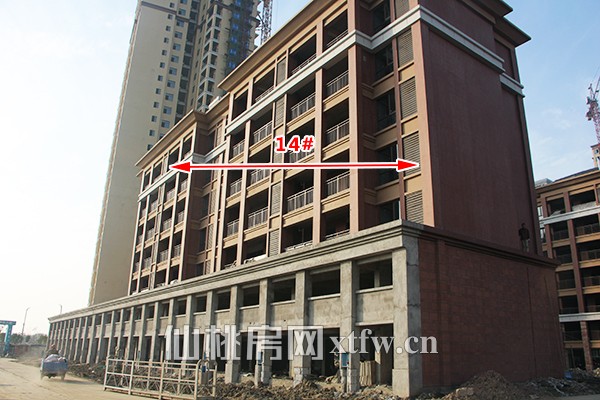

14#正在进行门窗安装

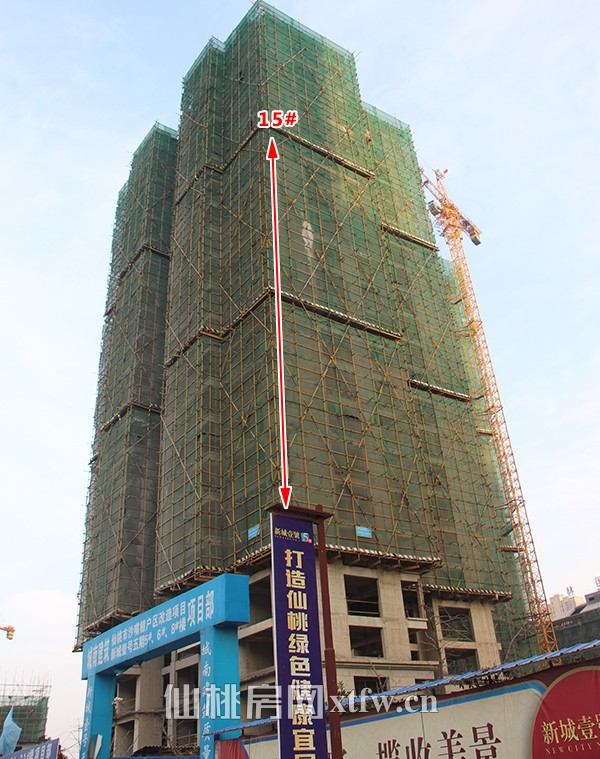

15#正在进行框架施工,已建至第22层

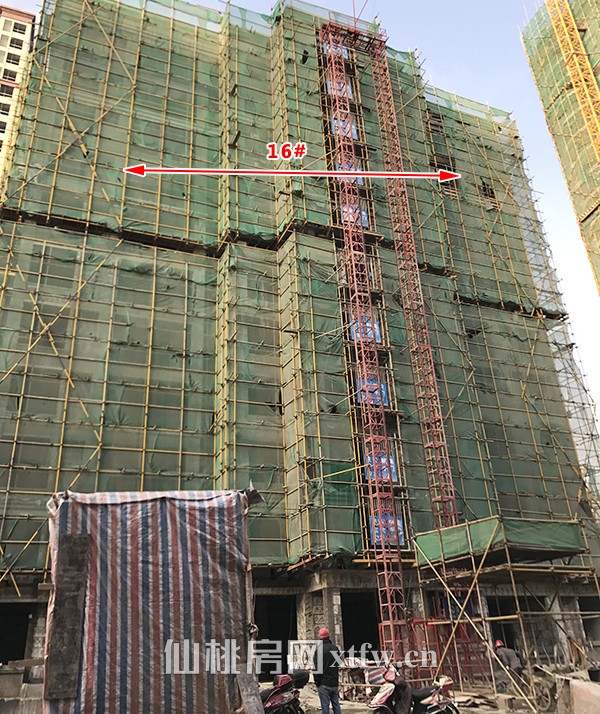

16#正进行外立面施工
19#、20# 正进行外立面施工

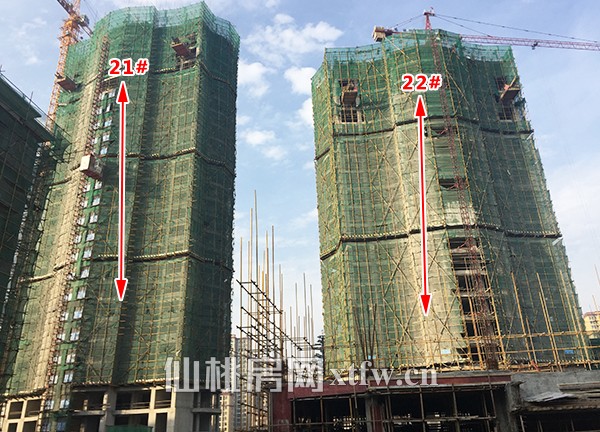

21#正在进行框架施工,已建至第23层
22#正在进行框架施工,已建至第21层

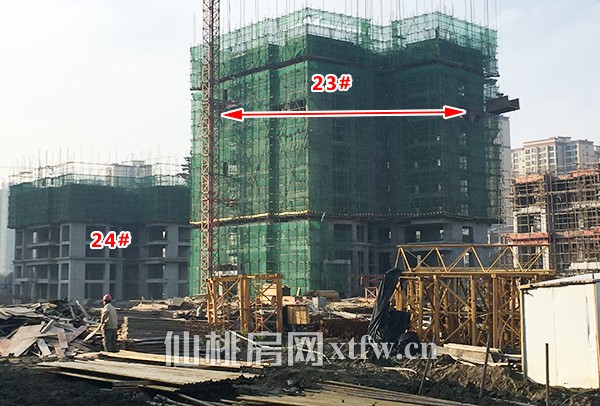

23#正在进行框架施工,已建至第12层
24#正在进行框架施工,已建至第6层

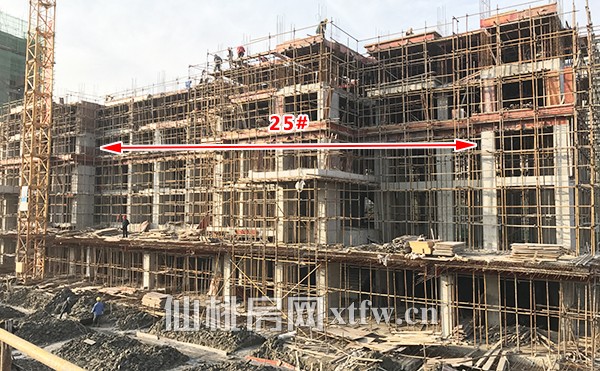

25#正在进行框架施工,已建至第5层

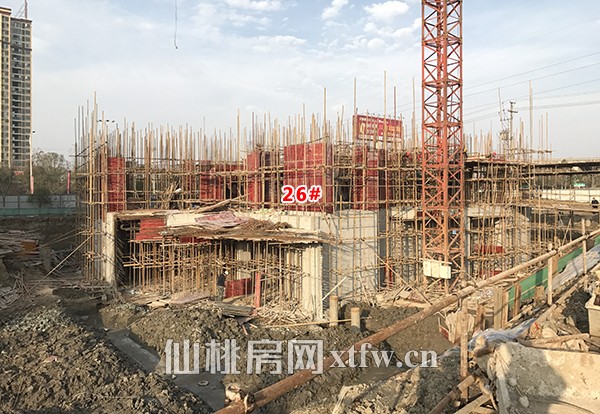

26#正在进行框架施工

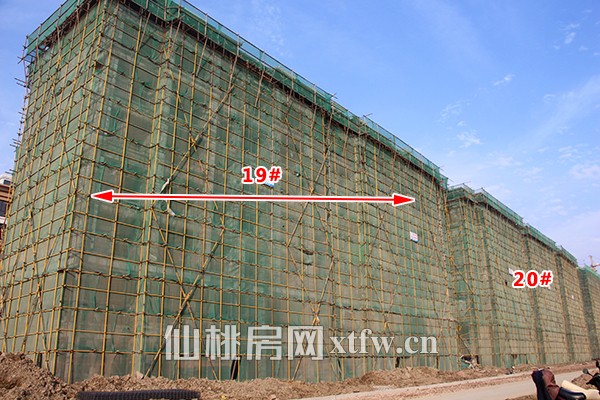

29#-31#正在进行地基施工

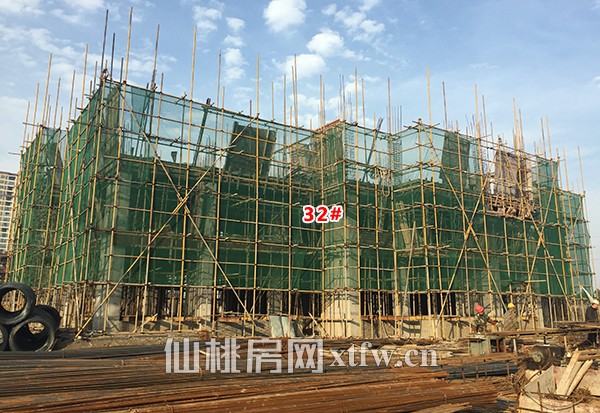

32#正在进行框架施工,建至第2层

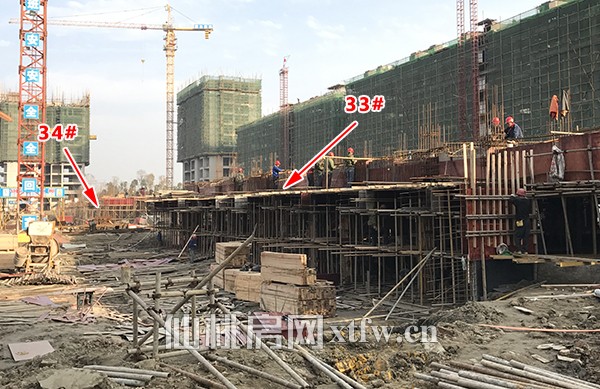

33#、34#在地基施工及框架施工中

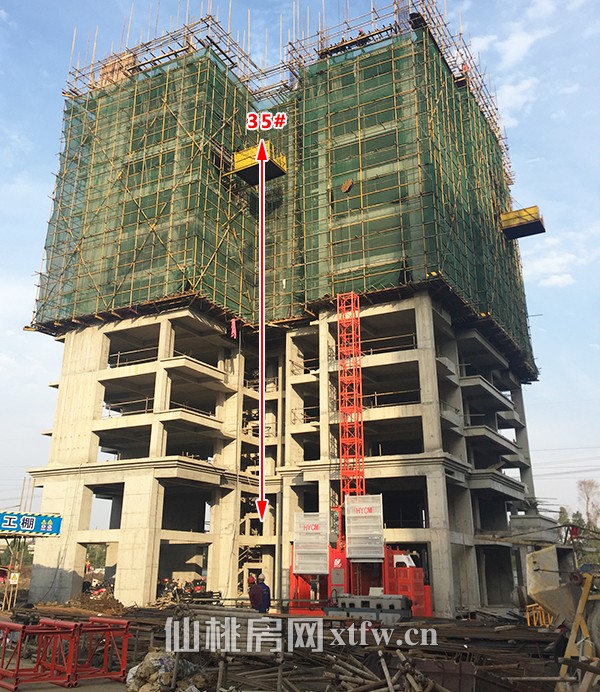

35#正在进行框架施工,已建至第12层

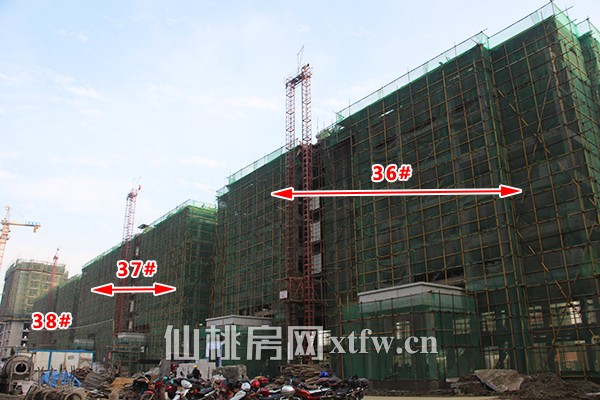

36#、37#、38#均在进行框架施工
39#正在进行框架施工,已建至第12层
沔阳公园畔·30万方 低密度公园宜居区
4年6000户家庭幸福之选
100-150㎡宽景电梯洋房/360度视野高层
B区景观新品 销售中
12月16日
23#、24#、35#、39#将正式开盘
敬请期待!
项目地址:钱沟路与桃花岭大道交汇处.沔阳公园畔(16路公交直达)
咨询电话:0728-3600000
如果您对于购房有问题需要咨询,都可以随时咨询小编喔,小编的微信号是“xtfw008”,也可以扫码直接关注喔~
