新岁更迭,美好向前 || 交投·满庭春2月最新工程进度播报~

2023年02月08日 16:43     小编:香菜          点击:2846

扫描到手机

扫描到手机  新闻随时看

扫一扫,用手机看文本
更加方便分享给朋友

扫描到手机
交投·满庭春

交投·满庭春

均价:5300元/m²
优惠:建面约110-156㎡

地址湖北省仙桃市仙汉路52号 交投·满庭春[南城新区]

4000070728 转 173

NEWS

2月工程进度播报

辞别旧岁 家迎新禧

一草一木,一砖一石

交投·满庭春将品质凝聚于

每一个细节之中

工程建设保质保量有序推进

不负每一份殷切期许



深知您对新家的期待

交投·满庭春,以真诚作笔墨

为您奉上项目2月最新工程

邀您共鉴美好家园

二期高层工程进度

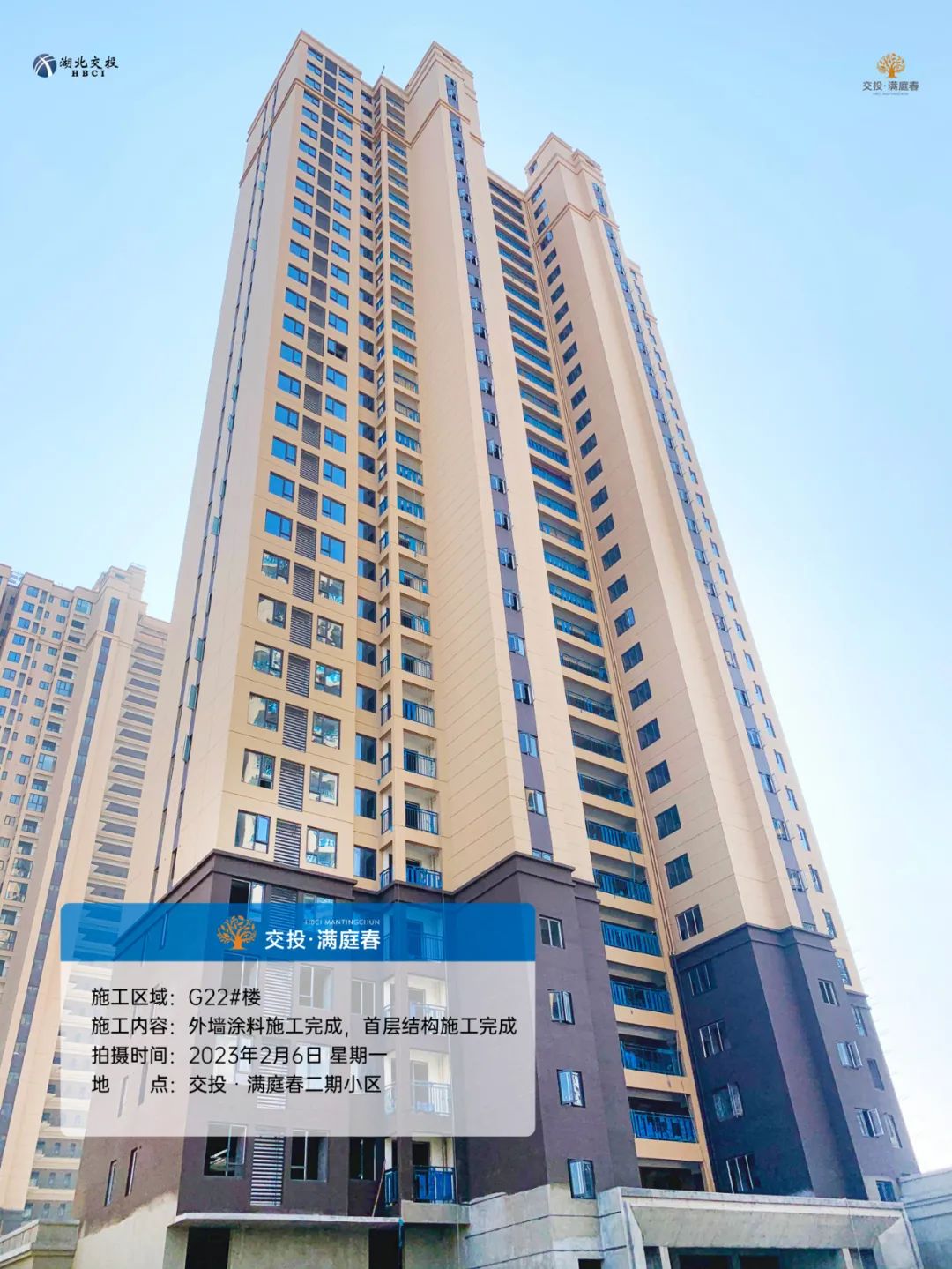

项目G22#楼外墙涂料施工完成,

首层回填完成,首层结构施工完成;

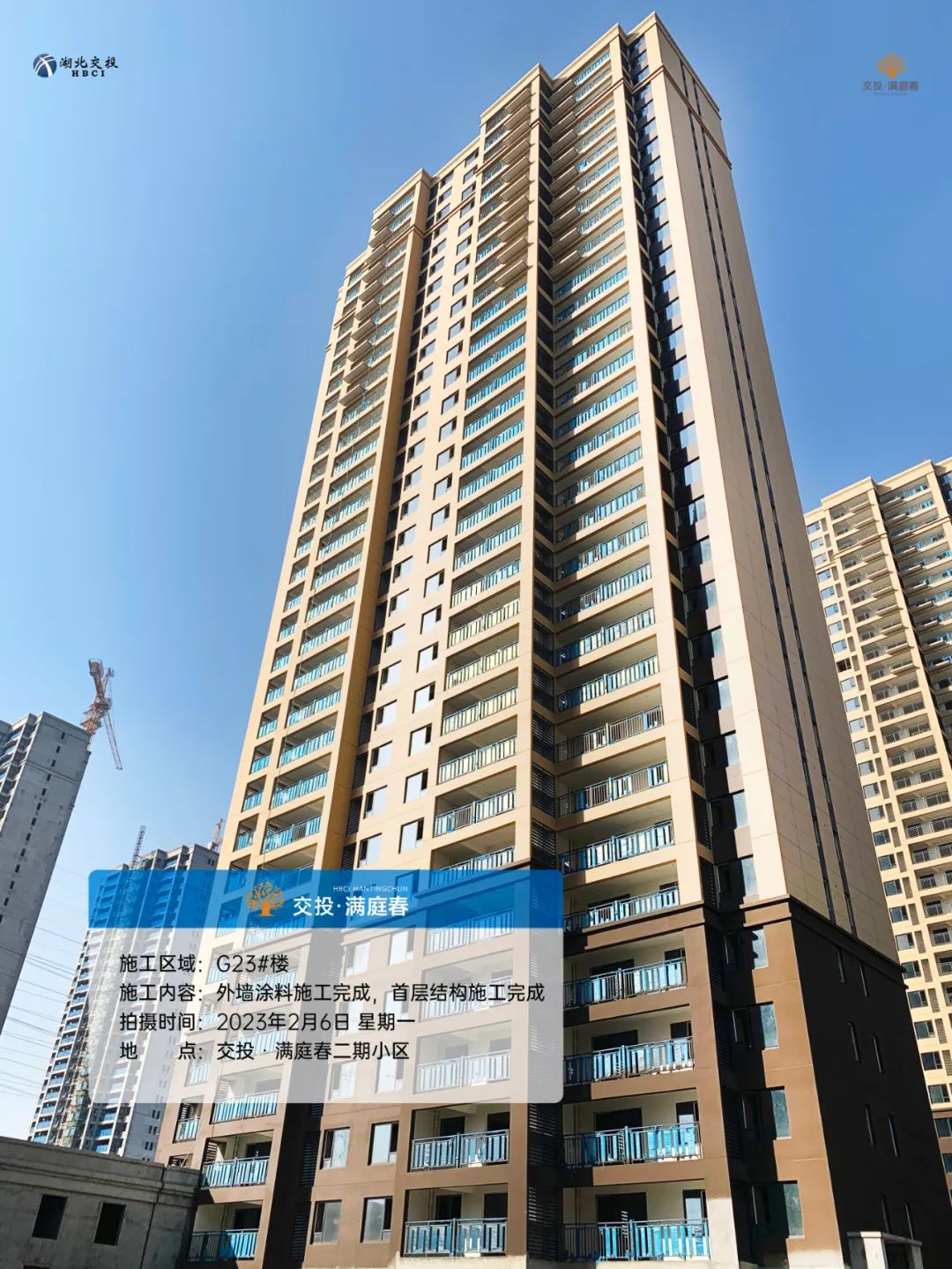

项目G23#外墙涂料施工完成,

首层回填完成,首层结构施工完成,

公区施工完成80%;

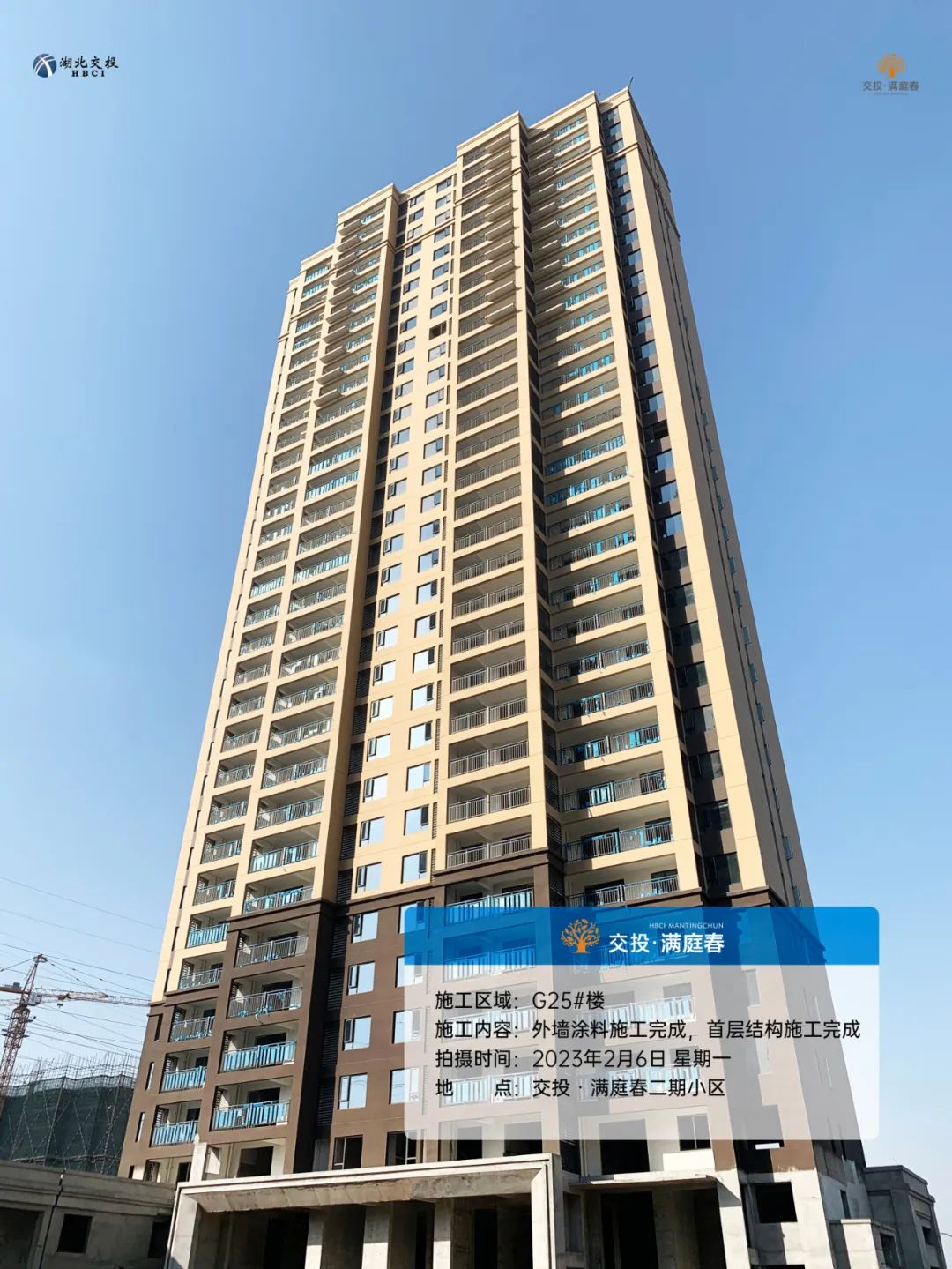

项目G25#楼外墙涂料施工完成,

公区施工完成,首层回填完成;

二期洋房工程进度

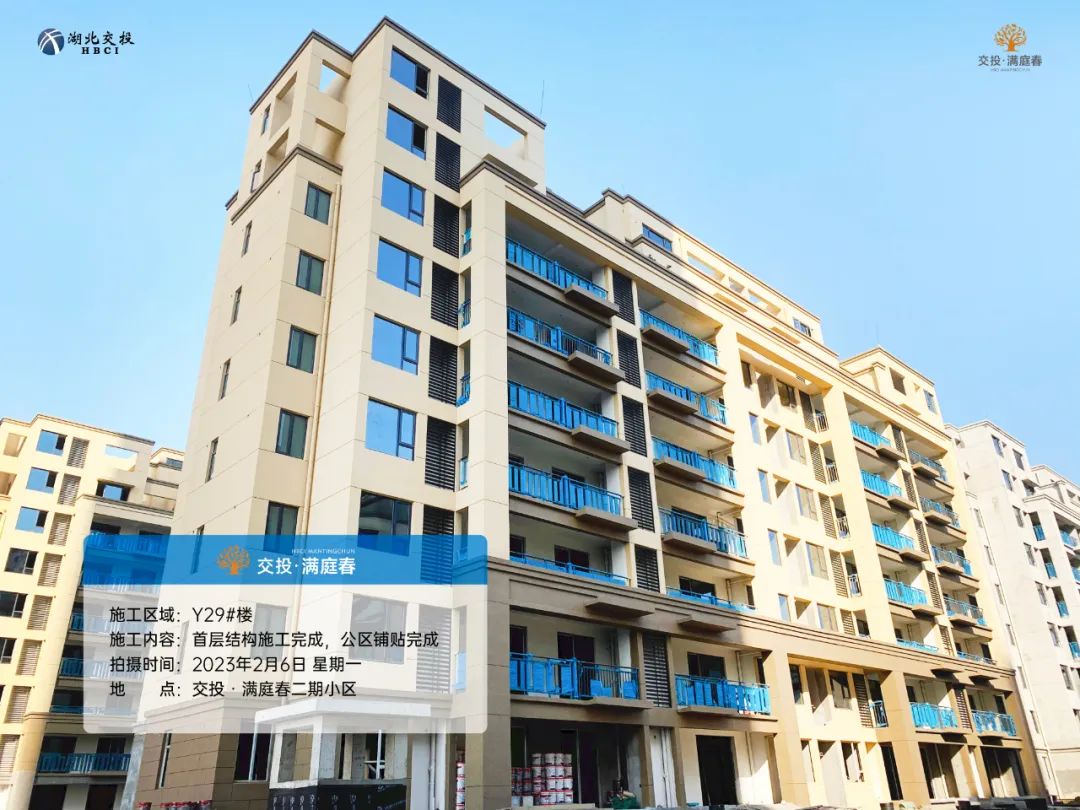

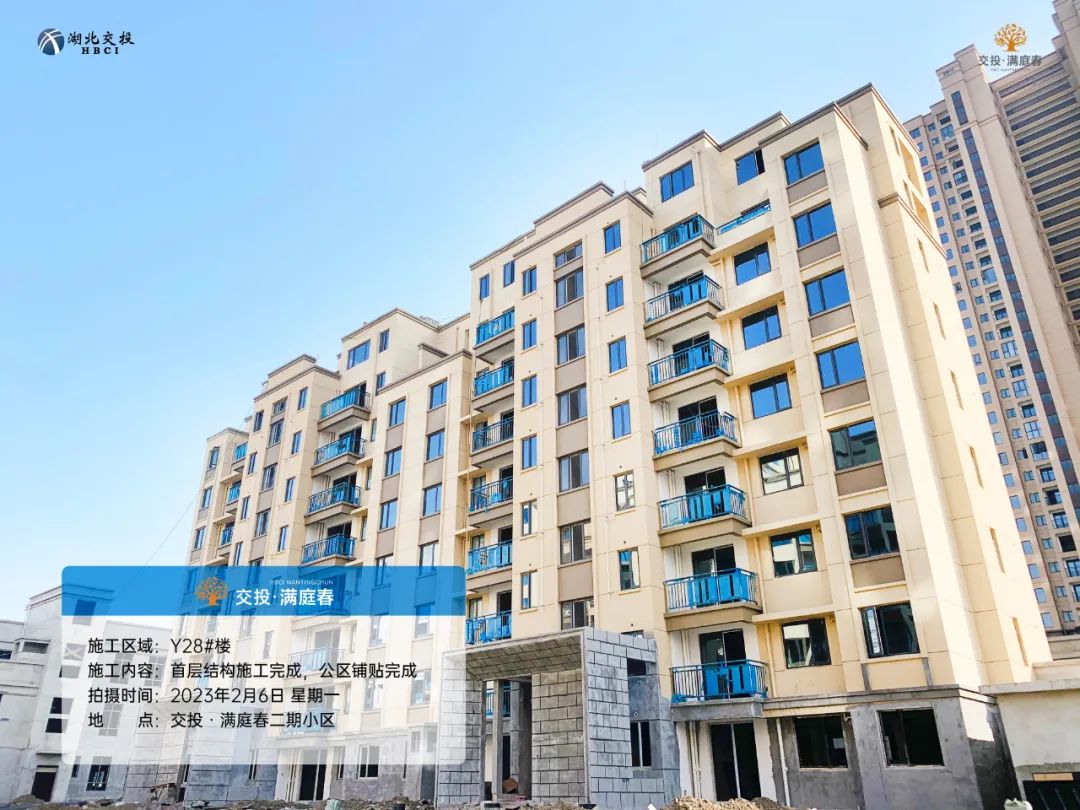

项目Y28#、Y29#、Y31#楼

首层回填完成,首层结构施工完成,

公区铺贴完成;

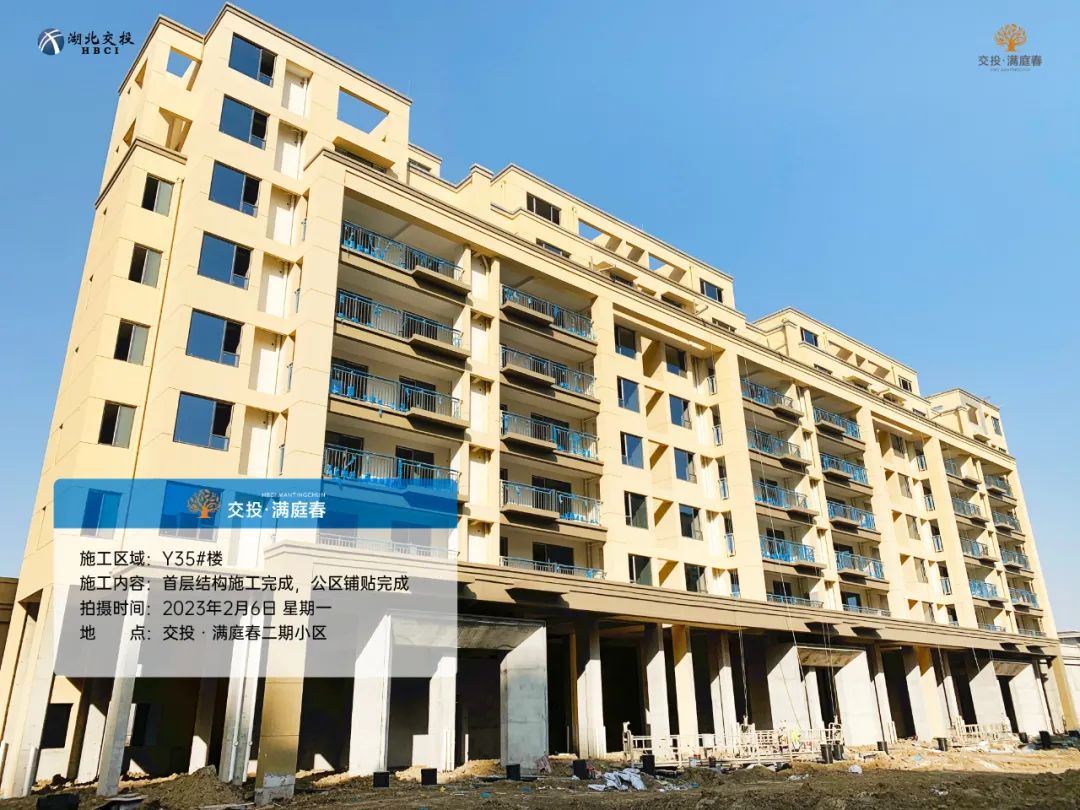

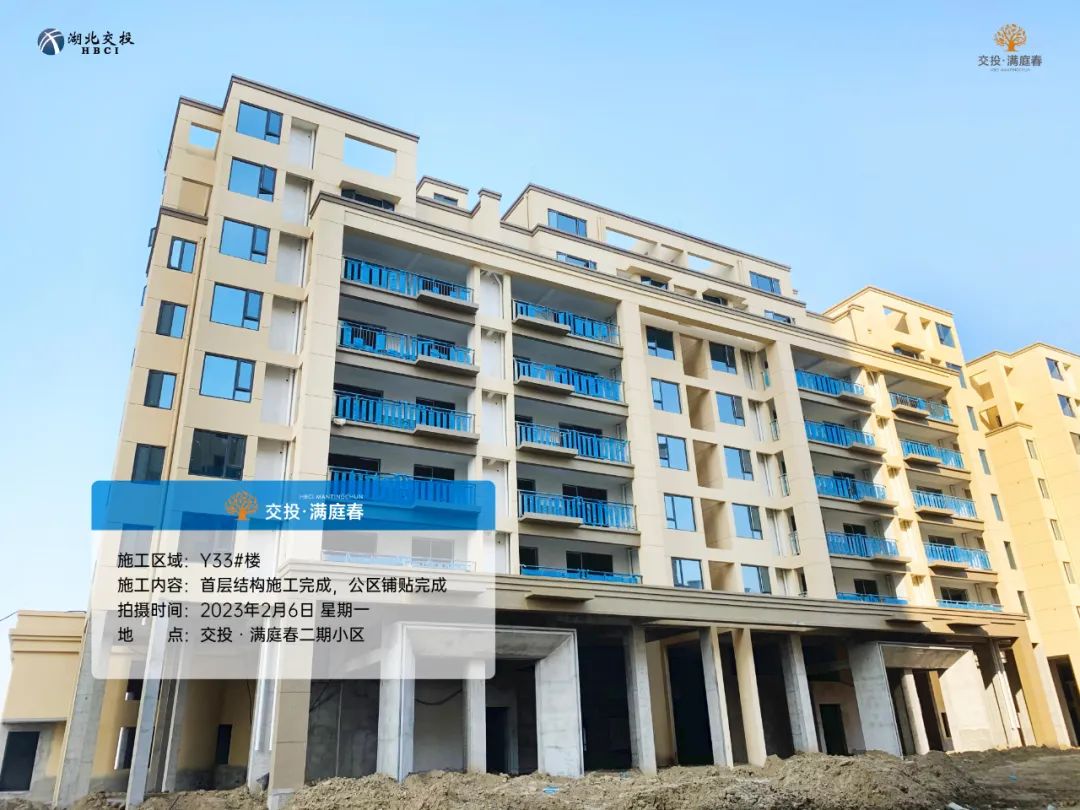

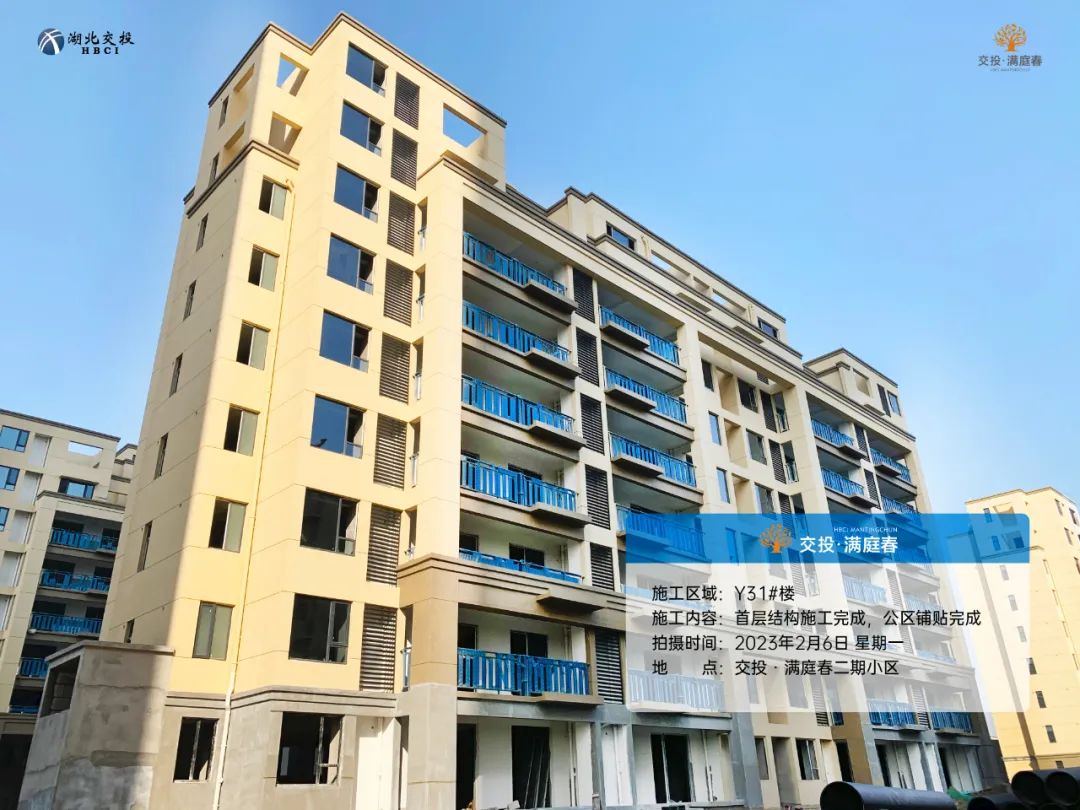

项目Y33#、Y35#楼

首层回填完成,首层结构施工完成,

公区铺贴完成;

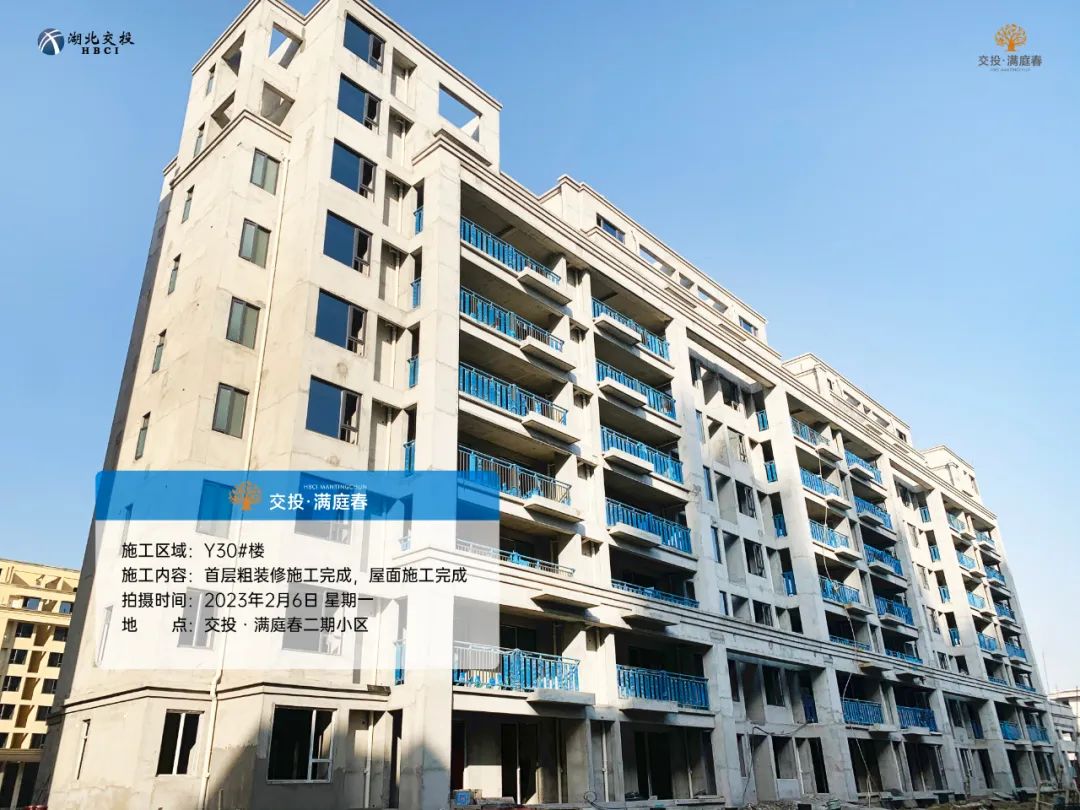

项目Y30#楼首层粗装修施工完成,

结构完成,屋面施工完成,公区铺贴完成,

窗框安装完成,屋面完成;

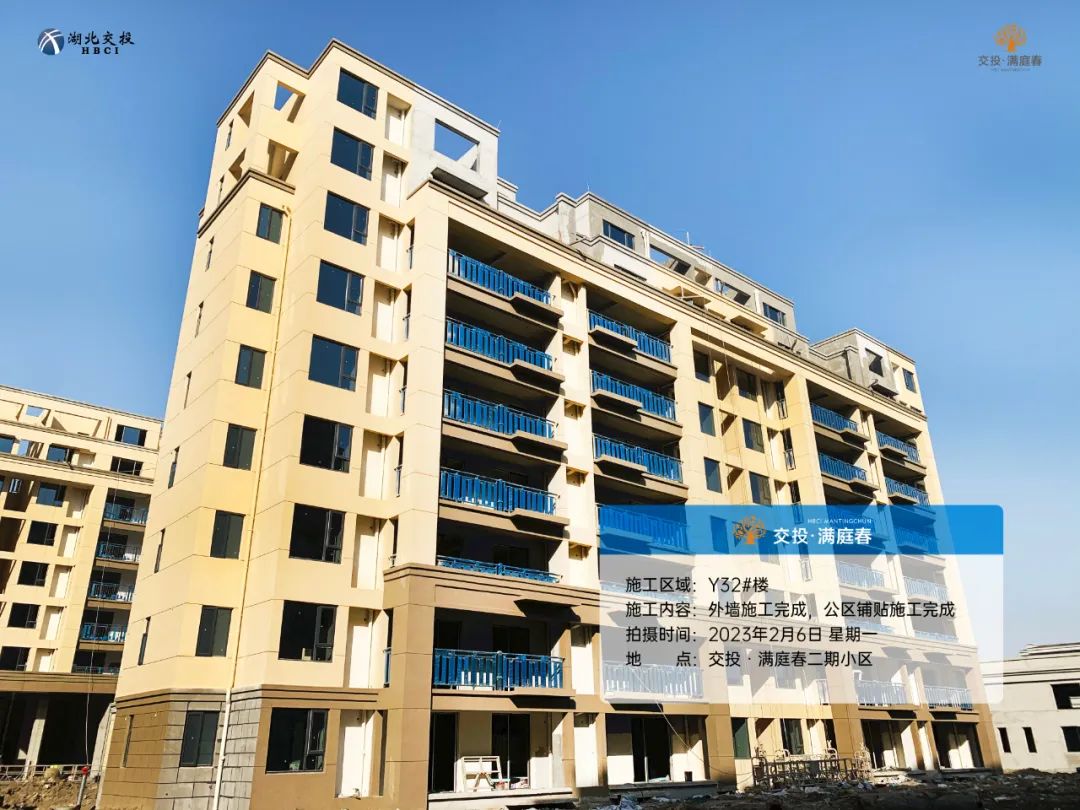

项目Y32#楼外墙施工完成,

公区铺贴施工完成;

二期叠墅工程进度

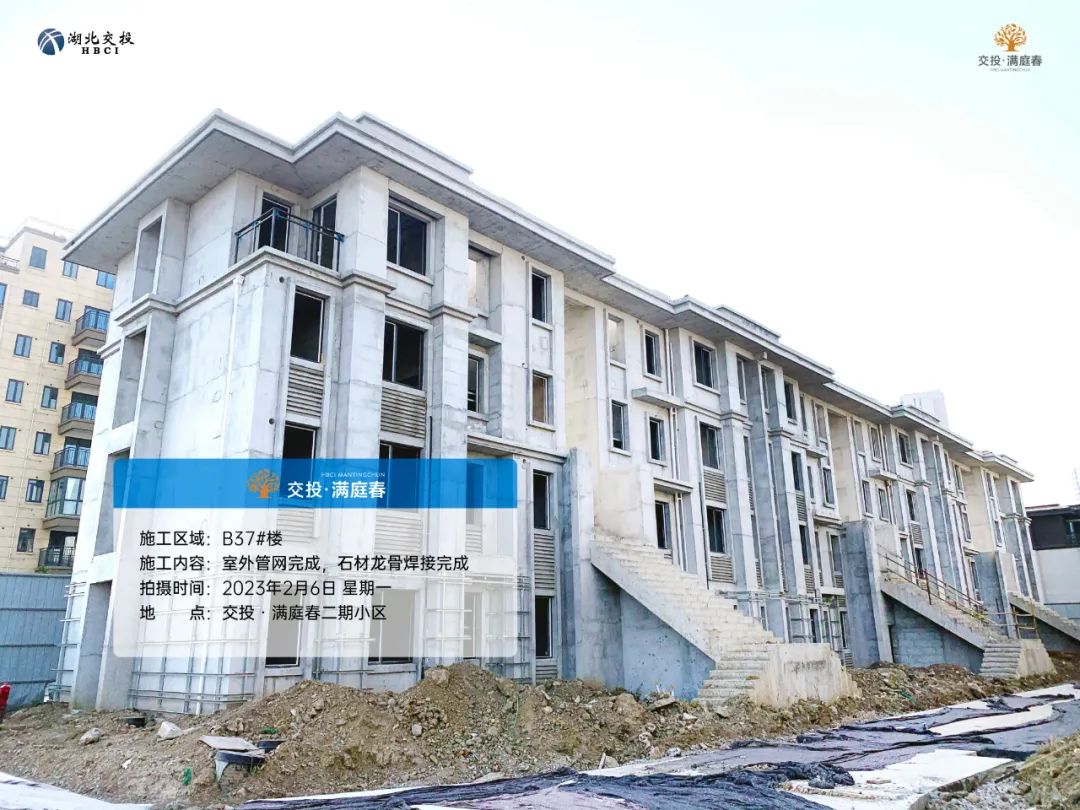

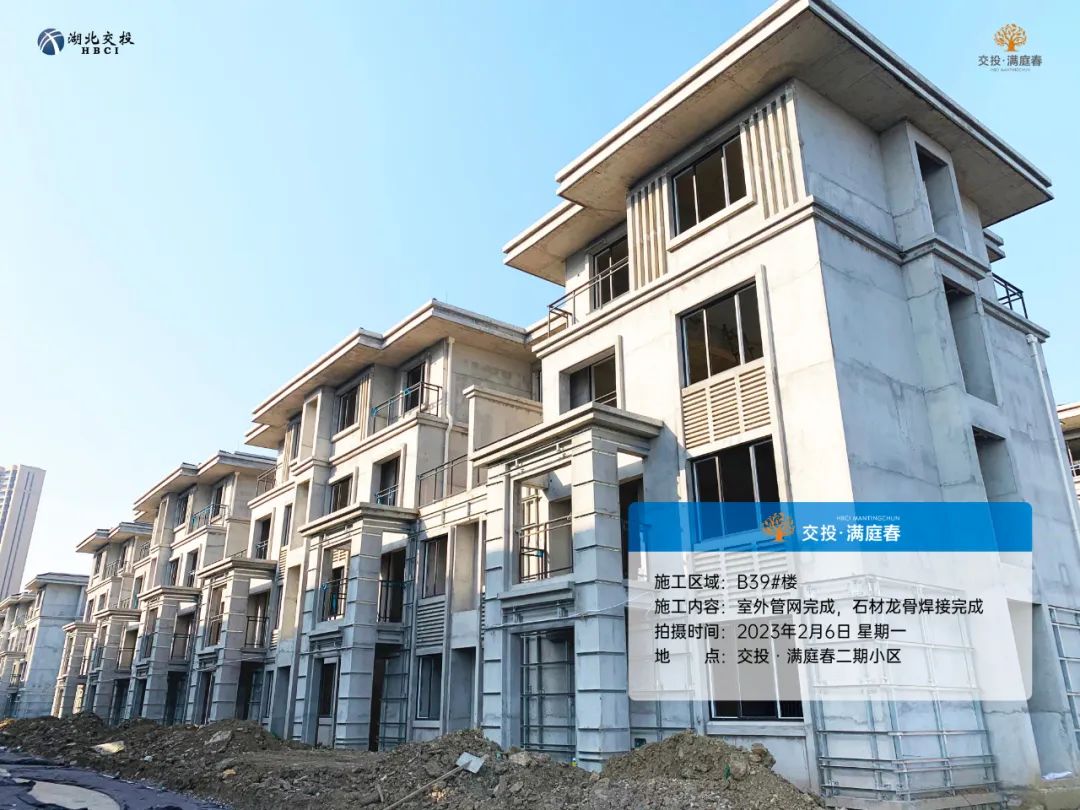

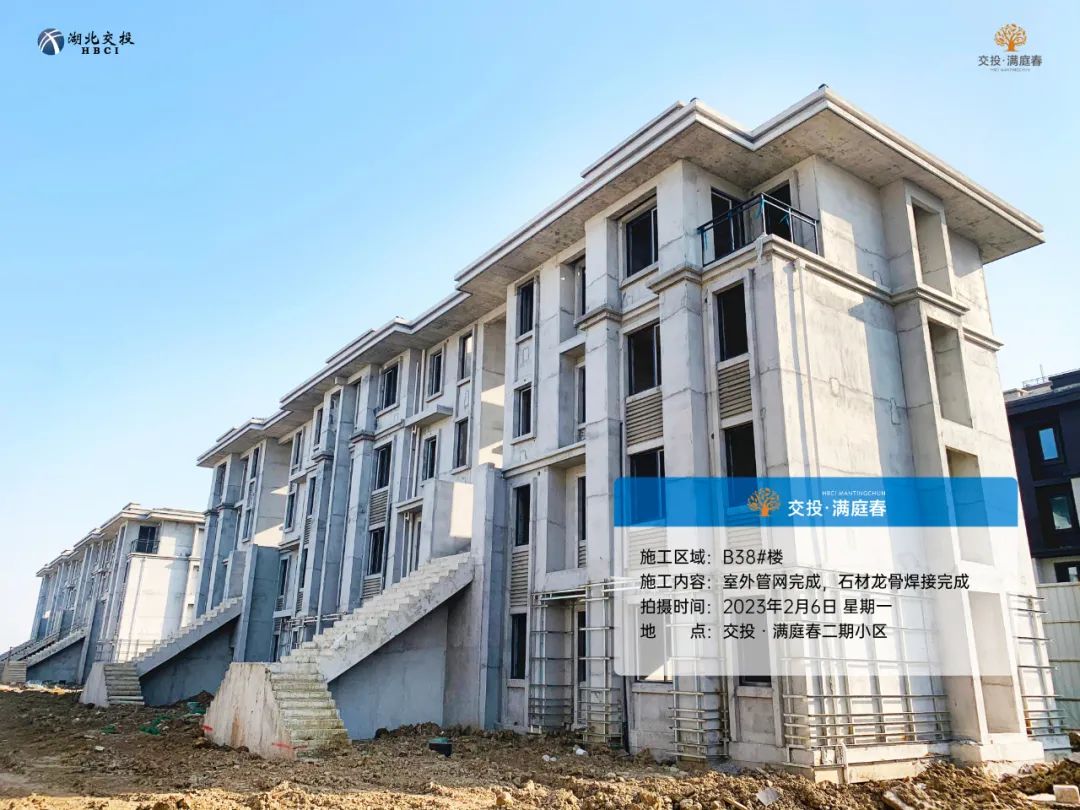

项目B37#、B38#、B39#楼土方回填完成,

室外管网完成,石材龙骨焊接完成;

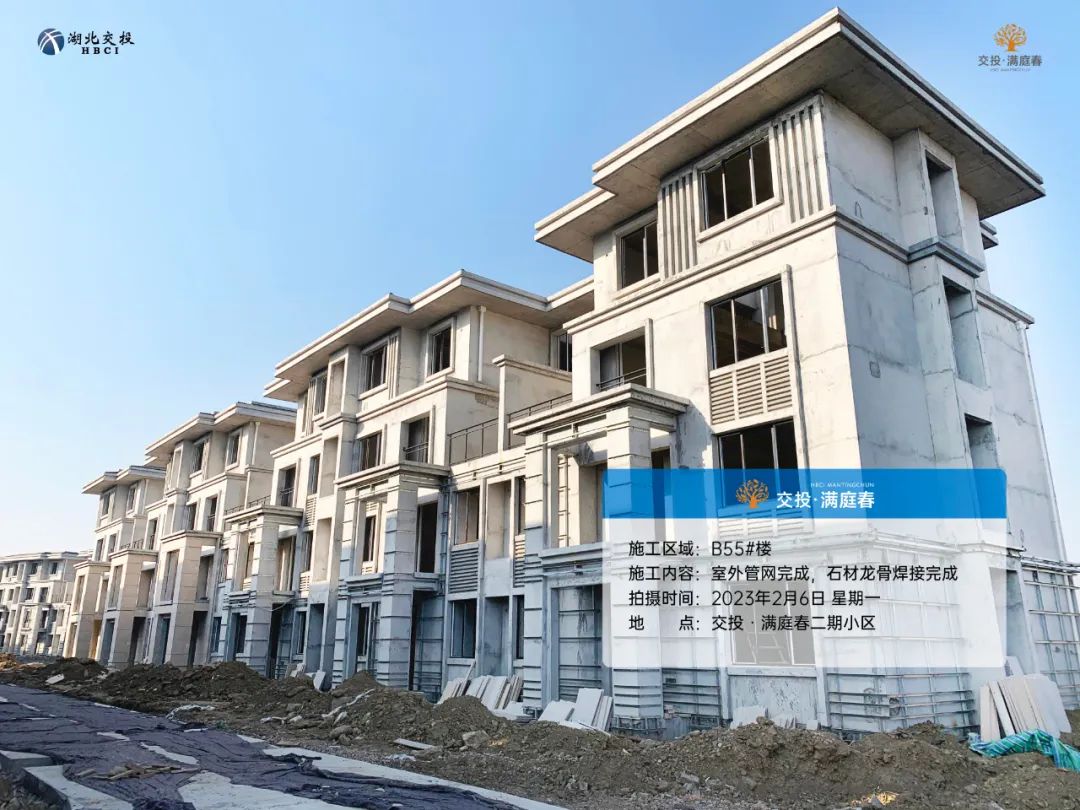

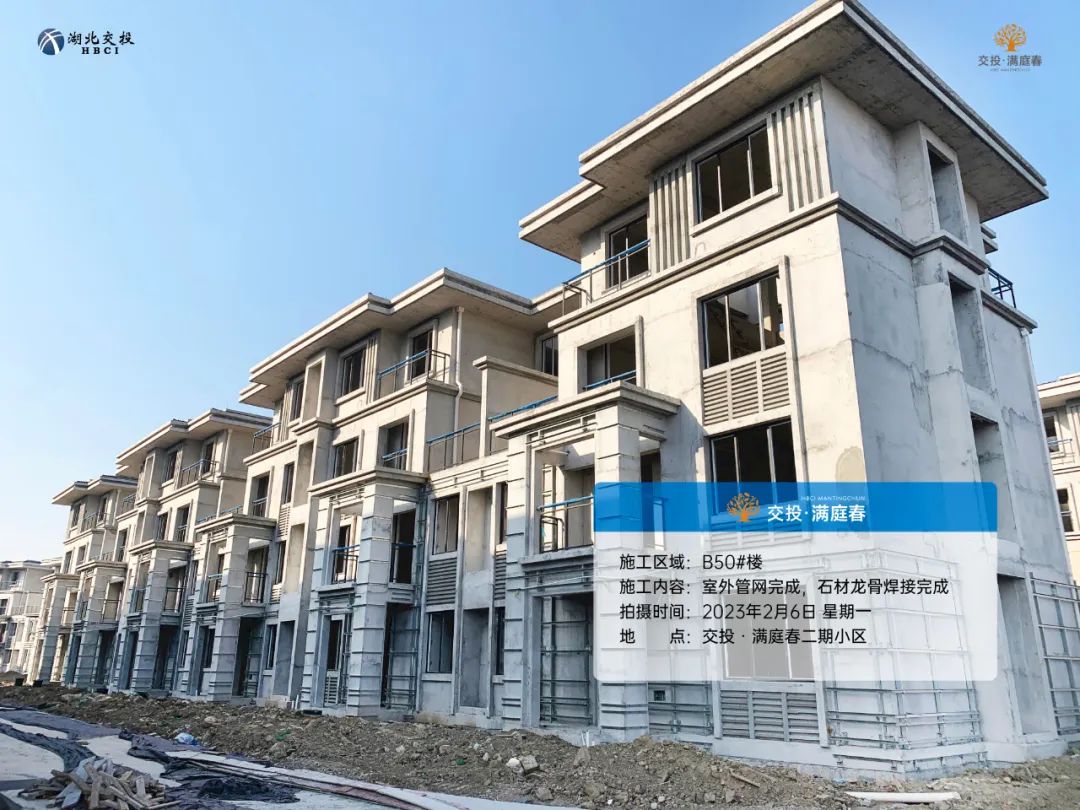

项目B50#、B55#楼土方回填完成,

室外管网完成,石材龙骨焊接完成;

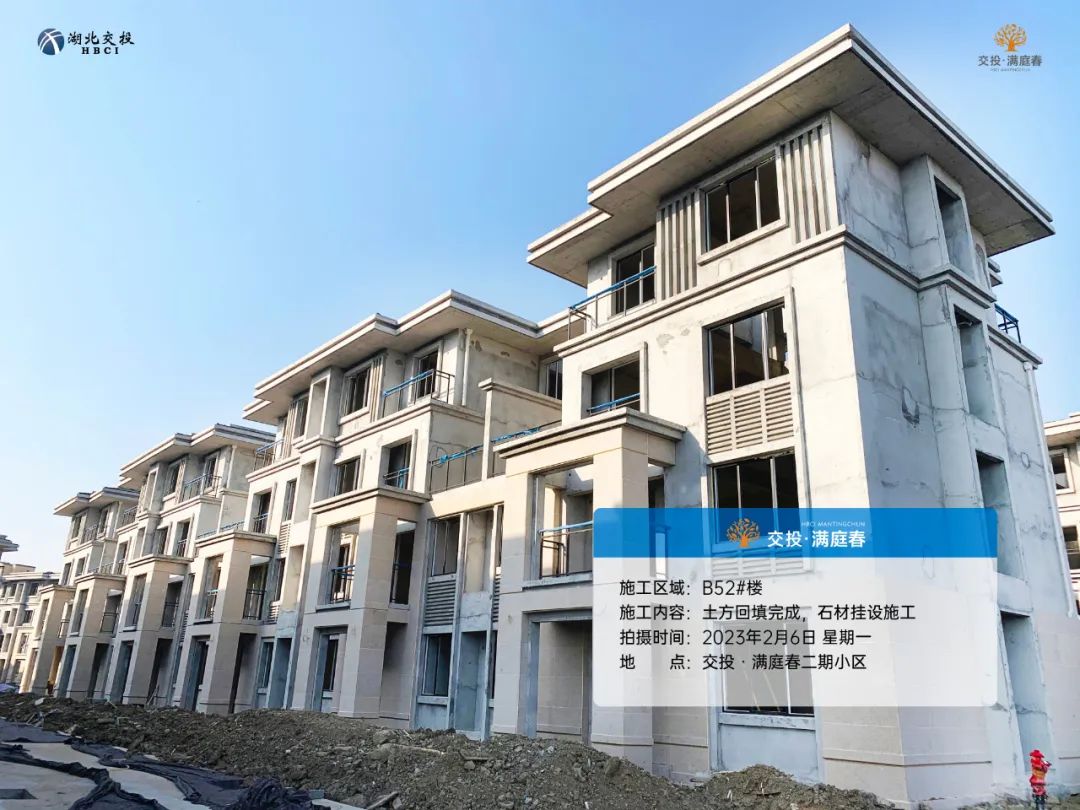

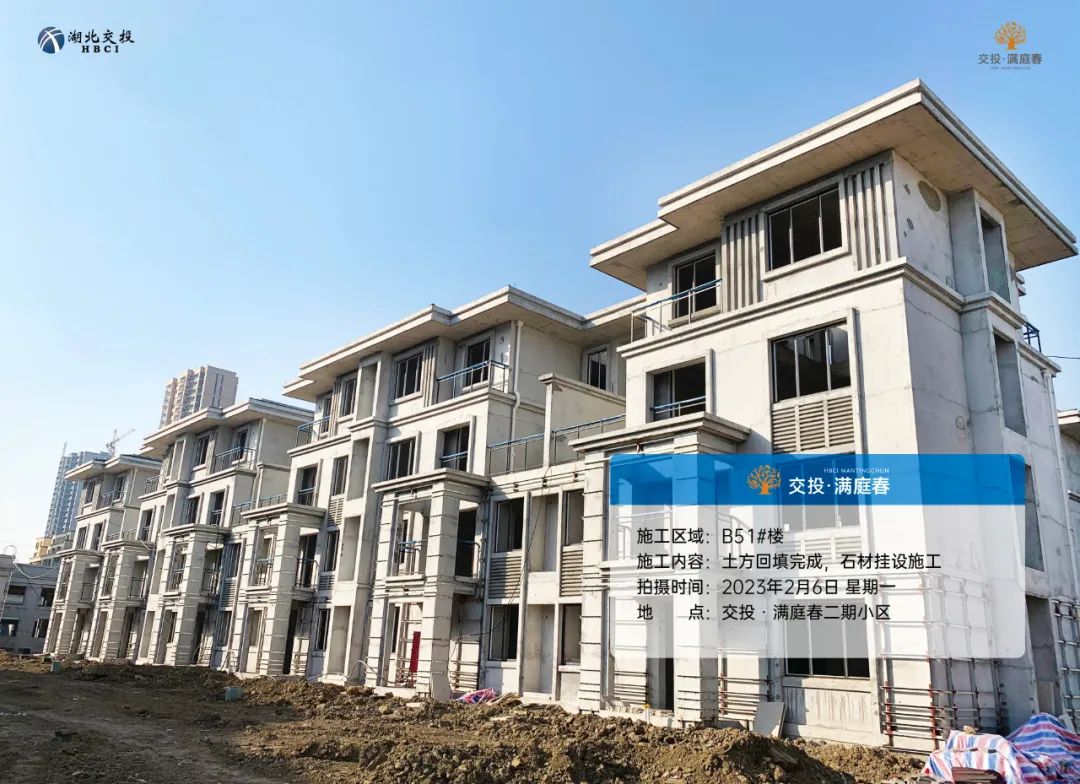

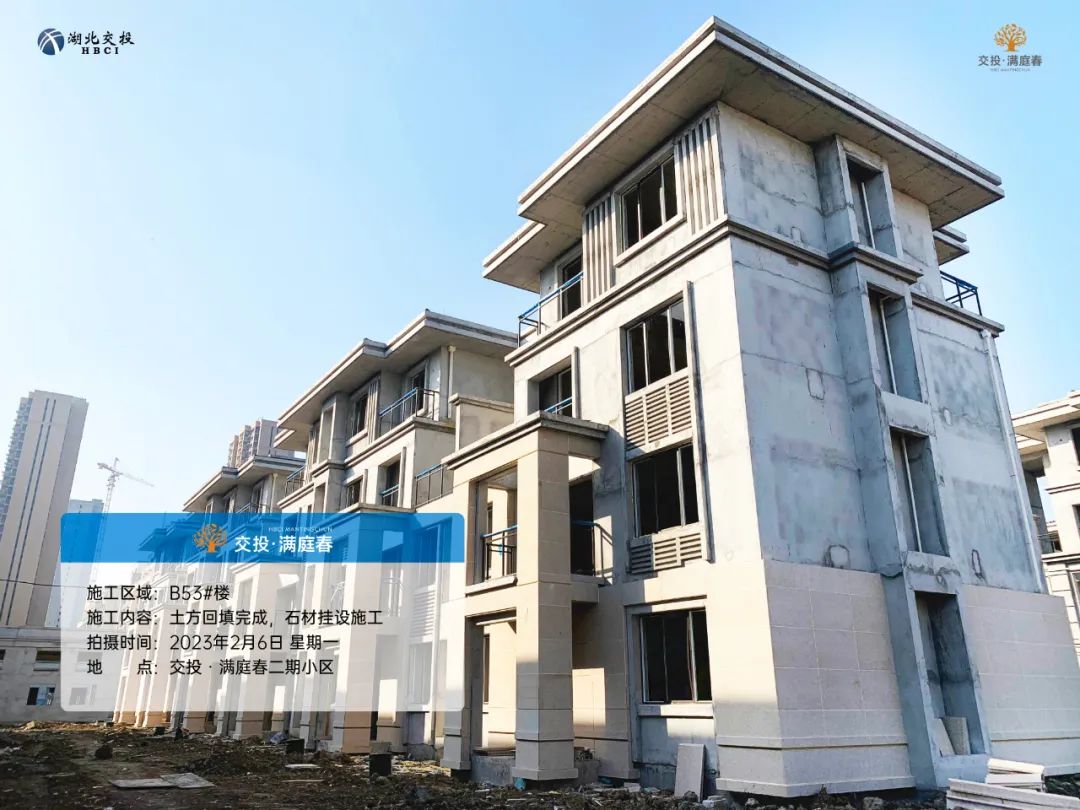

项目B51#、B52#、B53#楼土方回填完成,

管网完成,石材挂设施工;

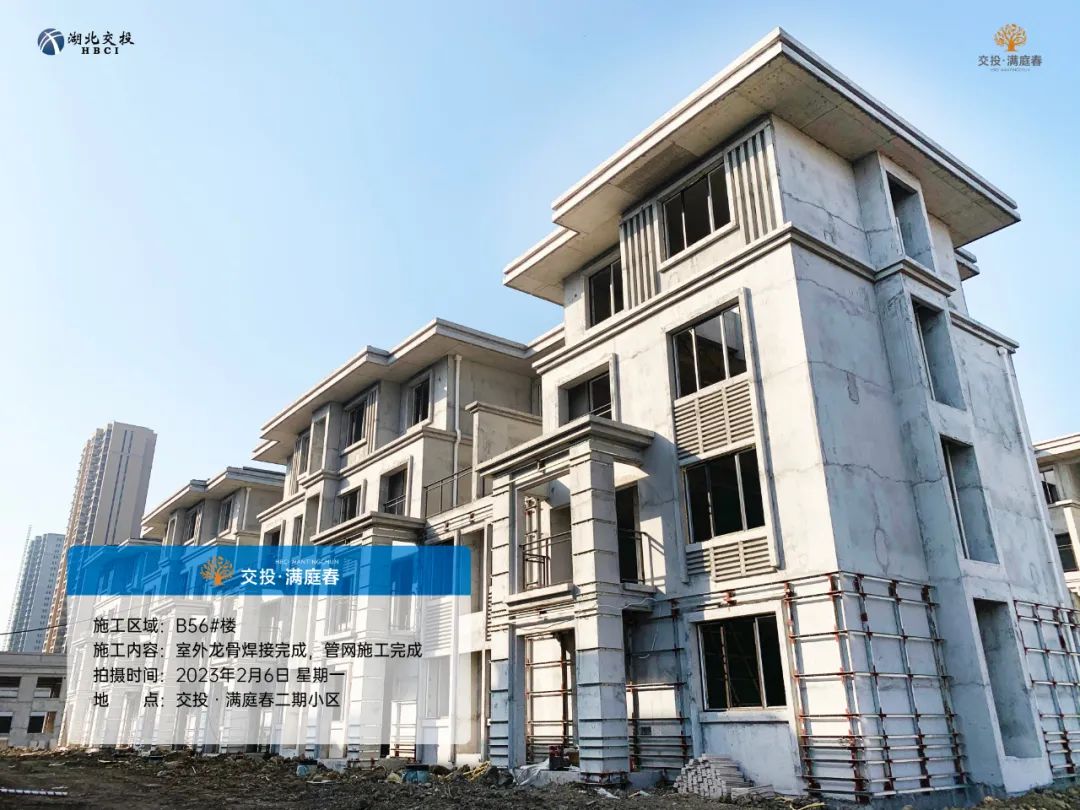

项目B56#楼室外龙骨焊接完成,

管网施工完成;

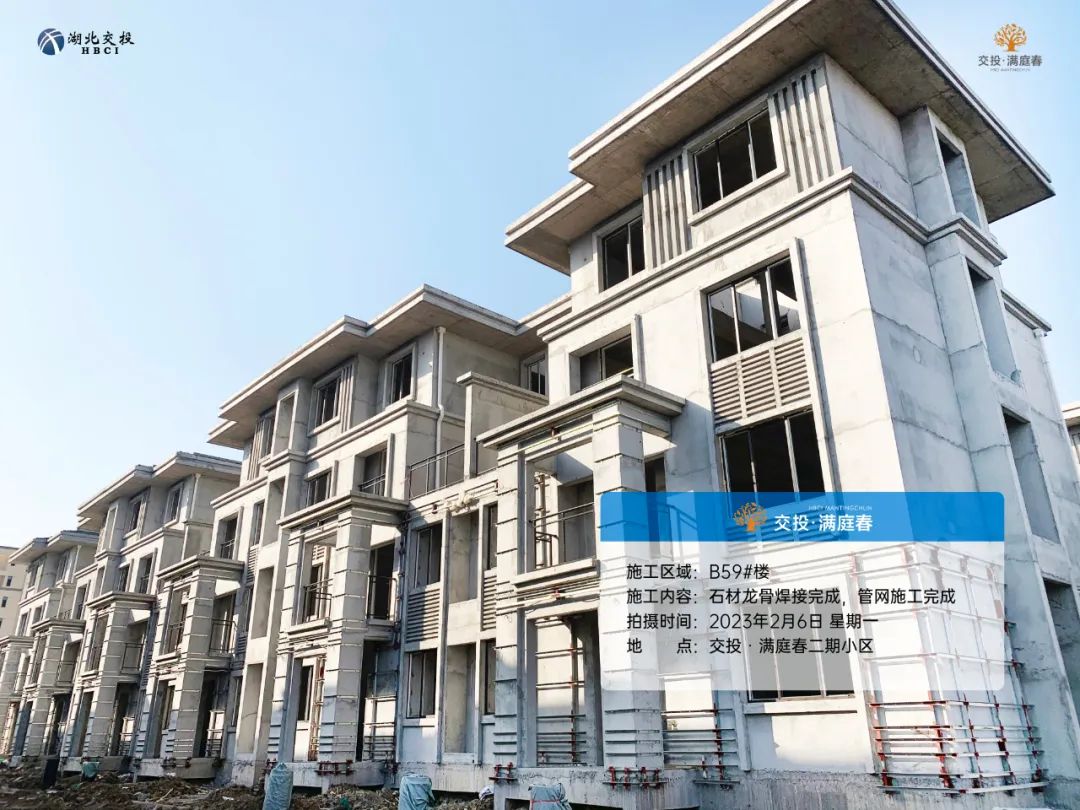

项目B59#楼屋面施工完成,

石材龙骨焊接完成,管网施工完成;

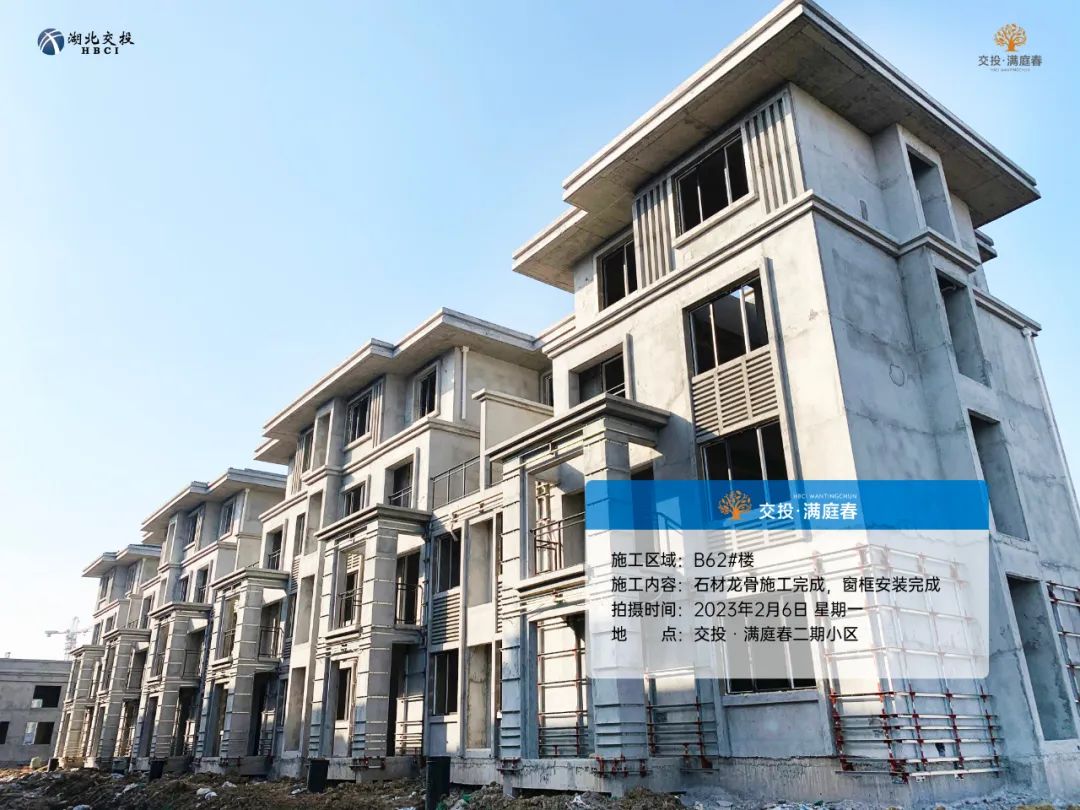

项目B62#楼屋面施工完成,

石材龙骨施工完成,窗框安装完成;

四期高层工程进度

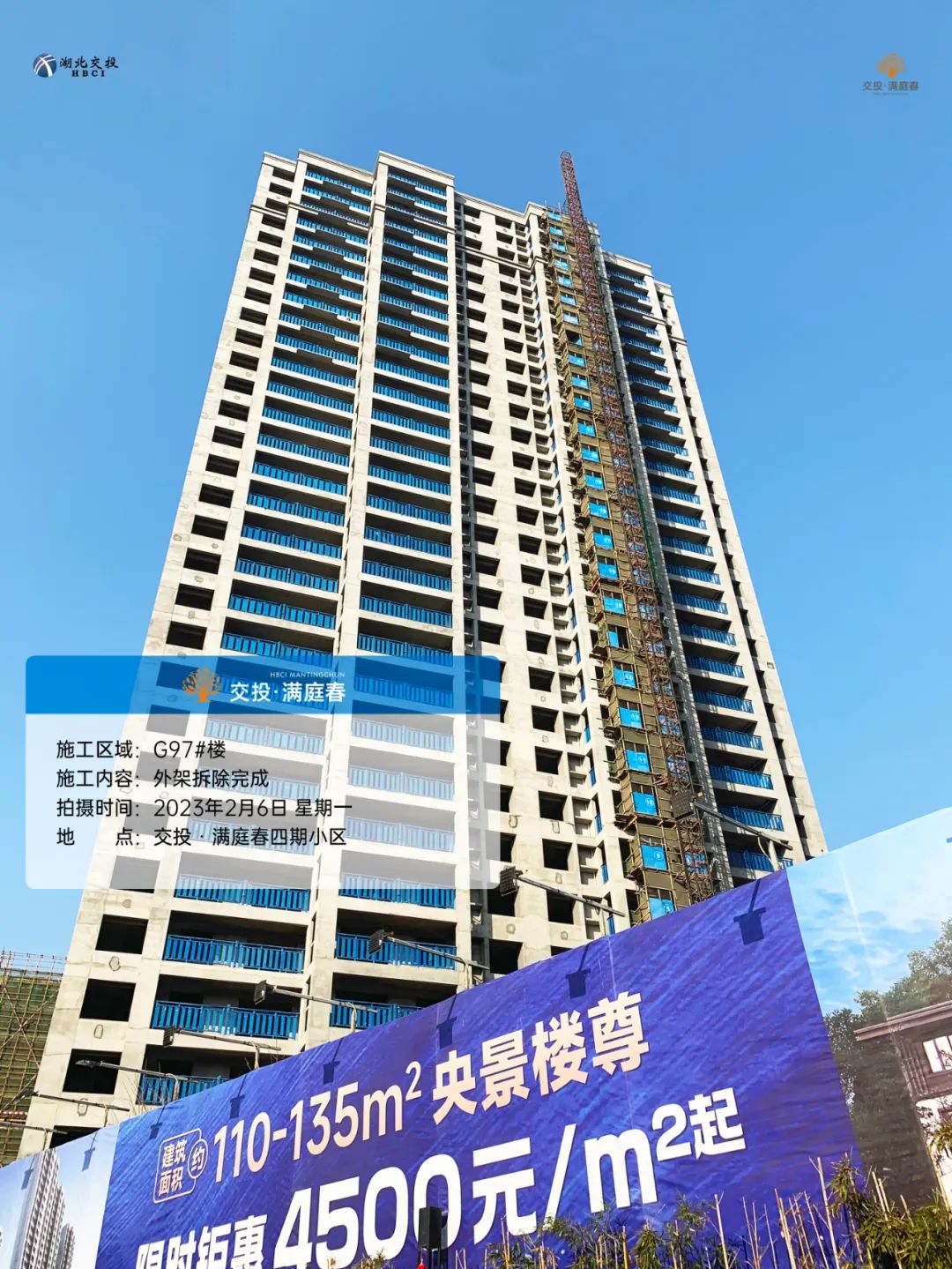

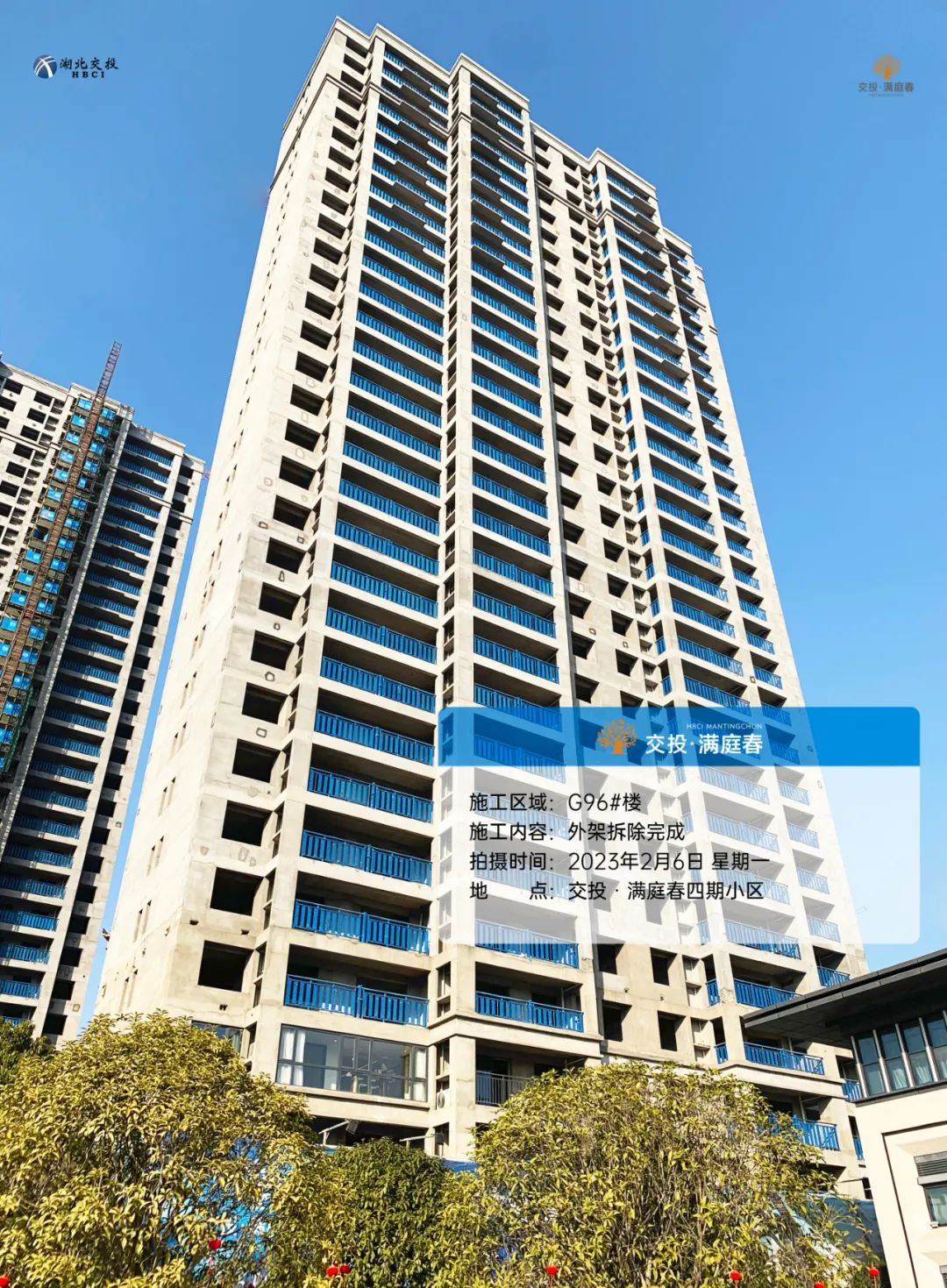

项目G96#、G97#楼外架拆除完成;

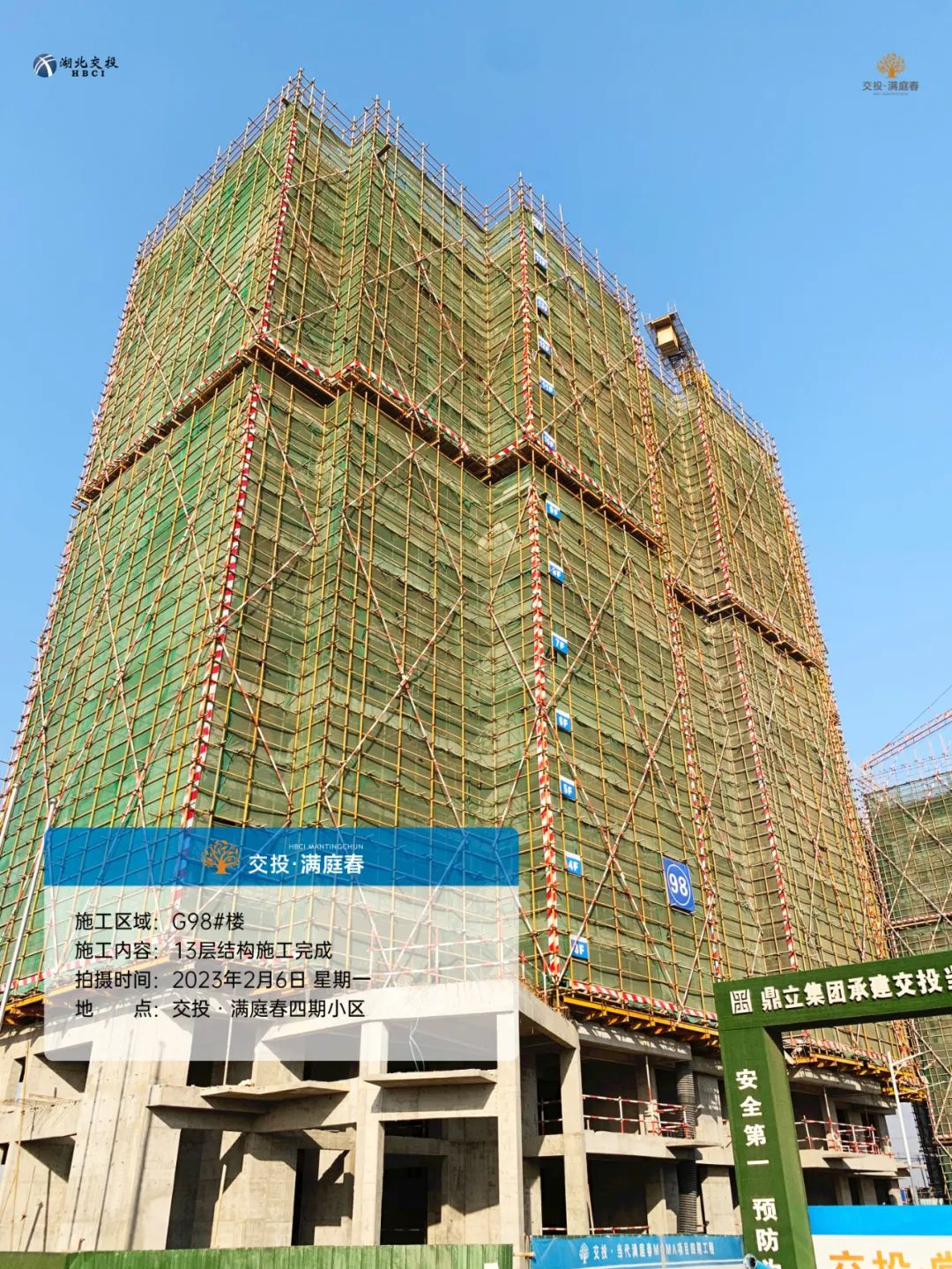

项目G98#楼13层结构施工完成;

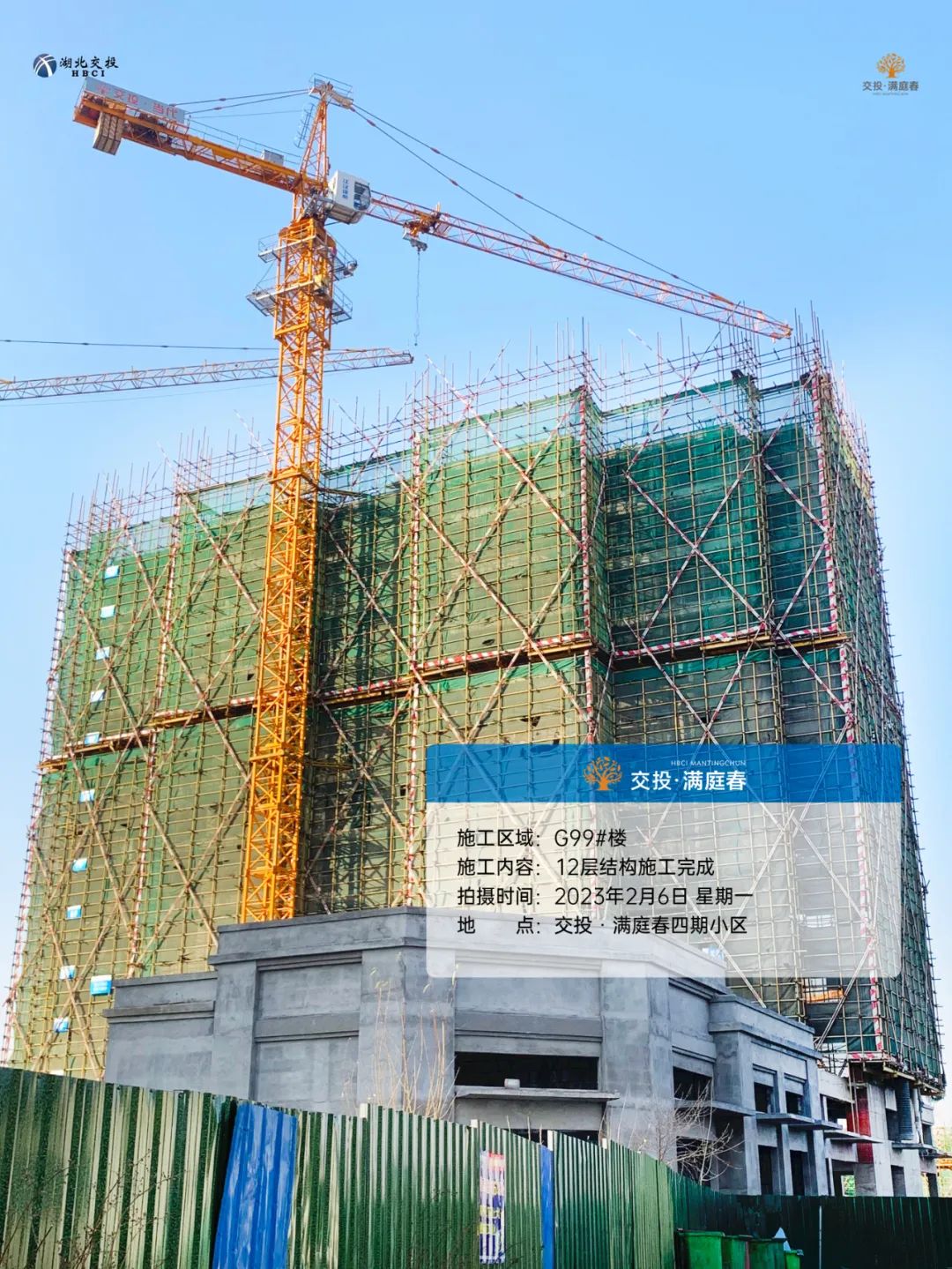

项目G99#楼12层结构施工完成。





每一次播报,只为离家更进一步

交投·满庭春,以臻心匠意与不懈努力

诠释居住梦想,为您精筑美好家园

后续工程进度,敬请期待!
